" />
直接掃描左側二維碼下載
同時兼容安卓與蘋果系統
1、直接輸入 m.daliedu.cn
2、掃描左側二維碼,登陸大立教育官網手機端
2025年監理工程師《建設工程目標控制(水利工程)》科目的考試時間為2025年5月17日下午14:00-17:00,為了幫助各位考生完成考后估分了解自己的大致成績,大立教育特為各位考生整理搜集了《水利目標控制》科目的考試真題和答案解析以供各位作為參考。不全的題目后期會陸續更新,敬請關注大立教育監理工程師歷年真題頻道。
一、單項選擇題 (每題1分,共80題,共80分)
下列每小題的四個選項中,只有一項是最符合題意的正確答案,多選、錯選或不選均不得分。
1.全面質量管理是以質量為中心。()為基礎。
A. 領導負責
B. 全員參與
C. 過程管理
D. 全面控制
【答案】 B
【答案解析】全面質量管理是以質量為中心,全員參與為基礎,旨在通過讓顧客滿意和本組織所有 成員及社會受益,而達到長期成功的管理途徑。
2.根據《中華人民共和國民法典》,隱蔽工程在隱蔽以前,承包人應通知()
A. 勘察人
B. 設計人
C. 發包人
D. 質量監督機構
【答案】 C
【答案解析】《中華人民共和國民法典》第七百九十八條:隱蔽工程在隱蔽以前,承包人應當通知發包人檢查。發包人沒有及時檢查的,承包人可以順延工程日期,并有權請求賠償停工、窩工等損失。
3.工程開工后,負責在工程施工現場明顯部位設立質量責任公示牌的單位是()
A. 項目法人
B. 施工單位
C. C:監理單位
D. 質量監督機構
【答案】 A
【答案解析】項目法人應當在工程施工現場明顯部位設立質量責任公示牌,公示項目法人、勘察、設計、施工、監理等參建單位的名稱、項目負責人姓名以及質量舉報電話,接受社會監督。
4.工序施工質量驗收合格的條件中,一般項目中逐項應有()及以上的檢驗點符合本標準的要求。
A. 50%
B. 70%
C. 80%
D. 90%
【答案】 B
【答案解析】工序施工質量驗收合格的條件中,一般項目中逐項應有70%及以上的檢驗點符合標準的要求。
5.組織開展勘察交底的單位是()
A. 勘察單位
B. 設計單位
C. 項目法人
D. 施工單位
【答案】 C
【答案解析】項目法人應當組織或者委托監理單位組織有關參建單位進行勘察、設計交底。
6.下列專業類別中,屬于水利工程質量檢測資質類別的是()。
A. 基礎處理
B. 安裝工程
C. 土建工程
D. 機械電氣
【答案】 D
【答案解析】水利工程質量檢測資質類別有;巖土工程類,混凝土工程類,金屬 結構類,機械電氣類,量測類.
7.監理單位對堤防工程土方填筑壓實質量開展平行檢測的數量不得少于施工單位檢測數量的 5%,重要部位至少取樣()組。
A. 3
B. 5
C. 7
D. 10
【答案】 A
【答案解析】土方(含土方工程所涉及相關材料等)試樣應不少于承包人檢測數量的5%, 重要或關鍵部位至少取樣3組。
8.某土壩干砌石護坡設計厚度為40cm、下列護坡厚度符合合格質量要求的是()cm。
A. 32
B. 35
C. 38
D. 46
【答案】 C
【答案解析】干砌石護坡的厚度應符合設計要求。通常,允許的偏差范圍是設計厚度的±10%。設計厚度為40cm,則合格范圍為36-44cm,選C
9.監理單位審查施工單位的深基坑開挖與支護專項施工方案時,應重點審查該方案是否符合()的要求。
A. 施工合同
B. 監理實施細則
C. 投標文件
D. 工程建設強制性標準
【答案】 D
【答案解析】監理單位審查施工單位的深基坑開挖與支護專項施工方案時,應重點審查該方案是否符合的工程建設強制性標準要求
10.工程開工前,主持工程測量基準點、基準線、水準點及其相關資料移交工作的單位是()
A. 項目法人
B. 設計單位
C. 測量單位
D. 監理單位
【答案】 A
【答案解析】發包人應在專用合同條款約定的期限內,通過監理人向承包人提供測量基準點、 基準線和水準點及其書面資料。
11.大壩壩體砂礫料填筑的壓實質量控制指標為()
A. 壓實度
B. 鋪料厚度
C. 含水率
D. 相對密度
【答案】 D
【答案解析】大壩壩體砂礫料填筑的壓實質量控制指標主要為相對密度。
12.大壩的防滲墻混凝土終澆高程應高于設計墻頂高程()
A. 0.5
B. 1.0
C. 1.2
D. D1.5
【答案】 A
【答案解析】大壩的防滲墻混凝土終澆高程應高于設計墻頂高程0.5米。
13.下列關于堤防填筑土料與建筑物接合部涂漿效果的質量要求中,符合合格質量要求的是()
A. 建筑物表面保持干燥
B. 涂漿高度低于鋪土厚度
C. 保持涂漿層濕潤
D. 涂層厚度為1mm-2mm
【答案】 C
【答案解析】保持干燥。實際上,涂漿前適當濕潤表面有助于漿液的粘結。
B. 涂漿高度低于鋪土厚度:涂漿的高度應與鋪土厚度相匹配,以確保良好的結合效果。如果涂漿高度低于鋪土厚度,可能會導致結合面不密實。
C. 保持涂漿層濕潤:涂漿層在施工過程中應保持濕潤,以確保漿液能夠充分滲透并形成良好的結合層。這是保證涂漿效果的關鍵。
D. 涂層厚度為1mm-2mm:涂層厚度應根據設計要求和材料特性來確定。一般情況下,涂層厚度應在3mm-5mm之間(對于混凝土面)或5mm-10mm之間(對于裂隙巖面),允許偏差為0~2mm。
因此,正確的選項是C. 保持涂漿層濕潤。
14.鉆孔灌注樁單元工程的工序劃分為()
A. 定位、鉆孔、混凝土澆筑
B. 鉆孔、混凝土澆筑
C. 定位、鋼籠制安、混凝土澆筑
D. 鉆孔、鋼筋籠制安、混凝土澆筑
【答案】 D
【答案解析】鉆孔灌注樁單元工程的工序劃分應包括以下幾個主要步驟:鉆孔、鋼筋籠制安、混凝土澆筑。
15.平面鋼聞門在進行靜亞衡試驗時,應將閘門吊離地面()mm
A. 50
B. 75
C. 100
D. 150
【答案】 C
【答案解析】平面鋼閘門在進行靜平衡試驗時,應將閘門吊離地面100mm。
16.水輪發電機組開展負荷試驗時,在額定負載下,機組應進行()h連續運行。
A. 24
B. 36
C. 48
D. 72
【答案】 D
【答案解析】水輪發電機組在進行負荷試驗時,在額定負載下,機組應進行72小時連續運行。
17.位于甲省乙市丙縣某新建水庫工程發生質量事故,直接經濟損失為800萬元、處理工期為4.5個月,負責該質量事故調查處理的單位是()
A. 水利部
B. 甲省水利廳
C. 乙市水利局
D. 丙縣水利局
【答案】 B
【答案解析】重大質量事故:造成直接經濟損失5000萬元以上1億元以下,或者事故處理所需合理工期3個月以上6個月以下。
該事故的直接經濟損失為800萬元,處理工期為4.5個月,符合“重大質量事故”的定義。
重大質量事故:由省級水行政主管部門、流域管理機構按照項目監督管理權限組織調查。
18.工程隱蔽部位需要地質編錄的,負責編錄的單位是()
A. 項目法人
B. 施工單位
C. 勘察設計單位
D. 監理單位
【答案】 C
【答案解析】對于需進行地質編錄的工程隱蔽部位,承包人應報請設代機構進行地質編錄,并及時告知監理機構。
19.單位工程究工后,負責組織開展單位工程外觀質量檢驗評定的單位是()
A. 項目法人
B. 施工單位
C. 監理單位
D. 質量監督機構
【答案】 A
【答案解析】單位工程完工后,項目法人應組織監理、設計、施工及工程運行管理等單位組成工程 外觀質量評定組,現場進行工程外觀質量檢驗評定,并將評定結論報工程質量監督機構核備。
20.水利工程主要建筑物單位工程驗收時,應通知()。
A. 審計單位、質量和安全監督機構
B. 質量和安全監督機構、竣工驗收主持單位
C. 質量和安全監督機構、法人驗收監督管理機關
D. 竣工驗收主持單位、法人驗收監督管理機關
【答案】 C
【答案解析】在水利工程主要建筑物單位工程驗收時,應通知質量和安全監督機構、法人驗收監督管理機關。因此,正確答案是:
C. 質量和安全監督機構、法人驗收監督管理機關
21.某水利工程檔案驗收評分為68分,且"檔案收集管理質量與移交保管"項為65分,則該工程檔案驗收等級為()
A. 優良
B. 良好
C. 合格
D. 不合格
【答案】 D
【答案解析】總分達到90分以上的為優良等級。
總分達到70~89.9分的為合格等級。
未達到70分,或達到70分以上但“檔案收集整理質量與移交保管”項未達到60分的為不合格。
22.利用直方圖法分析工序質量的工序能力時,當工序能力指數Cp=1.33時,說明工程能力()
A. 優秀
B. 良好
C. 勉強
D. 不足
【答案】 C
【答案解析】工序能力指數 Cp 的評價標準如下:
當 1.33<Cp≤1.67 時,說明工程能力良好。
當 Cp=1.33 時,說明工程能力勉強。
當 Cp<1 時,說明工程能力不足。
因此,當工序能力指數 Cp=1.33 時,說明工程能力勉強。
23.組織水利工程竣工技術預驗收的單位是()
A. 項目法人
B. 項目主管部門
C. 監理單位
D. 竣工驗收主持單位
【答案】 D
【答案解析】竣工技術預驗收由竣工驗收主持單位以及有關專家組成的技術預驗收專家組負責。工程參建單位的代表應當參加技術預驗收,匯報并解答有關問題。
24.組織確定臨時工程質量驗收標準的單位是()
A. 質量監督機構
B. 項目法人
C. 監理單位
D. 設計單位
【答案】 B
【答案解析】項目法人應在主體工程開工初期,組織監理、設計、施工等單位,根據工程特點(工程等級及使用情況)和相關技術標準,提出表4-2所列各項目的質量標準,報工程質量監督機構確認。
25.某批C20混凝土試件,其下限值按施工規范不得低于設計值的85%,試塊抗壓強度平均值為28MPa,標準偏差為4MPa,則超越下限的偏移系數為()
A. 2.75
B. 3.40
C. 4.00
D. 6.80
【答案】 A
【答案解析】首先,計算下限值:
下限值下限值=20×0.85=17MPa
偏移系數試塊抗壓強度平均值下限值標準偏差偏移系數=(試塊抗壓強度平均值?下限值)標準偏差
偏移系數偏移系數=(28?17)/4=2.75
因此,超越下限的偏移系數為2.75。
26.水利工程竣工驗收前,核定工程質量抽樣檢測項目和數量的單位是()
A. 項目法人
B. 質量監督機構
C. 設計單位
D. 竣工驗收主持單位
【答案】 D
【答案解析】承擔竣工驗收質量抽檢的檢測單位由竣工驗收主持單位擇定。檢測單位應根據竣工驗收主持單位、工程設計內容與實際完成情況等要求,確定抽檢工程項目,依據相關規定,劃分檢測單元。明確檢測方法和數量、檢測與評價依據,編寫檢測方案,與項目法人簽訂竣工驗收質量抽檢合同,依法實施檢測工作,檢測方案由項目法人報質量監督機構和竣工驗收主持單位核備。
27.混凝土強度等級為C40、跨度為7m的泵站現澆混凝土梁,拆模強度不得低于()
A. 20MPa
B. 28MPa
C. 30MPa
D. 40MPa
【答案】 C
【答案解析】當跨度小于等于8m時,拆模時混凝土的強度應達到設計強度的75%。
題目中提到的混凝土強度等級為C40,即設計強度為40MPa。因此,拆模時混凝土的強度應達到設計強度的75%:40×75%=30Mpa。
28.某混凝土預制廠生產的預制構件中存在著蜂窩麻面、局部露筋、表面裂縫和強度不足等質量問題。經分析計算,上述質量問題在排列圖中的累計頻率分別為45%、80%、91%和100%,則該預制構件的主要質量問題是().
A. 強度不足和局部露筋
B. 強度不足和表面裂縫
C. 蜂窩麻面和表面裂縫
D. 蜂窩麻面和局部露筋
【答案】 D
【答案解析】累計頻率在0~80%屬于主要因素。
29.對于運入施工場地的工程設備備品備件,正確的處理方法是().
A. 發包人清點后妥善封存
B. 承包人會同監理人清點后共同封存
C. 承包人清點后妥善封存
D. 供貨人會同承包人共同封存
【答案】 B
【答案解析】隨同工程設備運入施工場地的備品備件、專用工器具與隨機資料,應由施工單位會同監理單位按供貨人的裝箱單清點后共同封存,未經監理人同意不得啟用。
30.下列水利工程建設投資中,屬于流動資產投資的是().
A. 橋頭堡
B. 泵房橋機
C. 生產資金
D. 閘門
【答案】 C
【答案解析】A選項:橋頭堡是建筑物的一部分,屬于固定資產。
B選項:泵房橋機是設備的一部分,也屬于固定資產。
C選項:生產資金是企業在生產過程中使用的資金,屬于流動資產。
D選項:閘門是設備的一部分,屬于固定資產。
31.某灌區改造工程項目,8月份擬完工程計劃投資100萬元,已完工程實際投資140萬元已完工程計劃投資110萬元。則本月的投資偏差為()萬元。
A. 10
B. 30
C. 40
D. -10
【答案】 B
【答案解析】投資偏差=140-110=30萬元
32.某引調水工程項目向銀行貸款,年名義利率為12%,復利計息,半年計息一次。則實際年利率為()。
A. 6.00%
B. 12.00%
C. 12.36%
D. 12.55%
【答案】 C
【答案解析】i=(1+12%/2)2-1=0.1236
33.建筑工程單價分析中,間接費的計算基礎()
A. 直接工程費
B. 人工費
C. 其他直接費
D. 直接費
【答案】 D
【答案解析】在建筑工程中,間接費一般是基于直接費來計算的。
34.某項目設計生產能力為8000臺,每臺銷售價格950元,單位產品可變成本350元,每臺產品銷售稅金為50元,年固定成本550000元,則該項目的盈虧平衡點產量為()臺。
A. S78
B. 1000
C. 1100
D. 1570
【答案】 B
【答案解析】假設該項目的盈虧平衡點產量為Q,則有950Q=350Q+50Q+550000,算出Q=1000
35.初步設計階段施工臨時工程中,鋼筋的工程量階段系數為()
A. 1.05
B. 1.06
C. 1.08
D. 1.10
【答案】 A

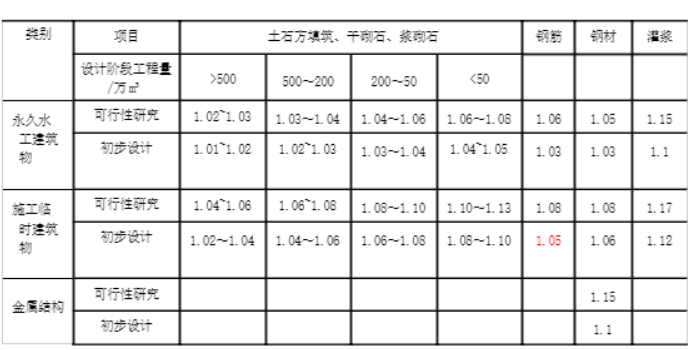

【答案解析】
投資控制教材39頁表格
36.
下列關于零星工作項目清單編列,正確的是().
A. 人工按工種編列
B. 材料按產地編列
C. 機械按工時編列
D. 計日工按編碼編列
【答案】 A
【答案解析】零星工作項目清單中,對于名稱及型號規格,人工按工種,材料按名稱和型號規格,機械按名稱和型號規格,分別填寫。對于計量單位,人工以工日或工時,材料以t、m3等,機械以臺時或臺班,分別填寫。不進行編碼,隨工程量清單發至投標人。計日工項目費用由暫列金額支付,不列入合同總價中。
37.《水利水電工程標準施工招標文件》適用的合同類型為().
A. 單價合同
B. 成本加酬金合同
C. 固定總價合同
D. 可調值總價合同
【答案】 A
【答案解析】水利工程規模大、施工期長、涉及面廣,施工招標時工程的具體內容還不夠詳盡,故多采用單價合同。
38.設計要求地下洞室二次擴挖時,設計開挖線與二次擴挖線之間的最小計量擴挖尺寸為().
A. 15cm
B. 10cm
C. 25cm
D. 20cm
【答案】 A
【答案解析】由于非承包人原因修改設計開挖輪廓尺寸,并需要進行二次擴挖時,其擴挖工程量按設計開挖線與二次擴挖線之間的體積進行計算(設計要求擴挖尺寸小于15cm的,按15cm計算),由發包人按“工程量清單”相應項目或變更項目的每立方米工程單價支付。
39.大體積混凝土計量時,孔洞、排水管、預埋管和凹槽等所占體積不予扣除的標準是單體截面積小于().
A. 0.1m2
B. 0.2m2
C. 0.3m2
D. 0.5m2
【答案】 A
【答案解析】單體橫截面積小于0.1m2的孔洞、排水管、預埋管和凹槽等所占的體積不予扣除。
40.監理機構審核承包人提交的計日工工程量簽證單的周期是().
A. 每日
B. 每周
C. 每月
D. 每季
【答案】 C
【答案解析】監理機構審核承包人提交的計日工工程量簽證單的周期通常為每月。
41.下列屬于控制總價子目進度支付依據的是()。
A. 承包人的資金使用計劃
B. 承包人施工進度計劃
C. 承包人實際完成的工程量
D. 承包人實際資金需求
【答案】 C
【答案解析】根據《目標控制(水利工程)》中的相關規定,控制總價子目進度支付的依據主要是承包人實際完成的工程量。
42.
下列屬于施工機械臺時費一類費用的是()。
A. 人工費
B. 燃料費
C. 大修理費
D. 消耗材料
【答案】 C
【答案解析】一類費用:折舊費、修理及替換設備費(含大修理費、經常性修理費)、安裝拆卸費
二類費用:人工費、動力、燃料及消耗材料
43.監理人應在收到承包人進度付款電請單以及相應的支持性證明文件后的()天內完成核查。
A. 7
B. 14
C. 21
D. 28
【答案】 B
【答案解析】監理人應在收到承包人進度付款申請單以及相應的支持性證明文件后的14天內完成核查,提出發包人到期應支付給承包人的金額以及相應的支持性材料,經發包人審查同意后,由監理人向承包人出具經發包人簽認的進度付款證書。
44.某土方工程子目的招標工程量為10萬m2,單價為20元/m)。合同約定,當實際工程量減少超過估算工程量的20%時,減少后的剩余部分單價調整為25元/m2.該土方實際工程量為7萬㎡2,結算的工程款應為()萬元。
A. 140
B. 160
C. 175
D. 200
【答案】 C
【答案解析】10×(1-20%)=8萬平方米>7萬平方米,工程款=7×25=175萬元
45.根據《水利水電工程標準施工招標文件》,調價公式△p中的基本價格指數F01,F02.所對應的基準日期為()
A. 投標截止日期
B. 投標截止日期前28天
C. 合同簽訂日期
D. 合同結算日期前28天
【答案】 B
【答案解析】調價公式中的基本價格指數,所對應的基準日期是投標截止日期前28天。
46.根據《水利水電工程標準施工招標文件》,承包人對發包人簽認的完工付款證書有異議時,下列做法正確的是().
A. 發包人可出具承包人已同意部分的臨時付款證書
B. 以監理人的審核結果為最終支付依據
C. 以發包人的審核結果為最終支付依據
D. 以上級主管部門審計結果為最終支付依據
【答案】 A
【答案解析】承包人對發包人簽認的完工付款證書有異議的,發包人可出具完工付款申請單中承包人已同意部分的臨時付款證書。存在爭議的部分,按約定辦理。
47.水利工程施工總承包單位使用農民工的需編制書面工資支付臺賬,其保存期限至少為()
A. 工程最終結清后2年
B. 工程完工且工資結清后3年
C. 工程竣工審計后2年
D. 工程檔案歸檔后3年
【答案】 B
【答案解析】用人單位應當按照工資支付周期編制書面工資支付臺賬,并至少保存3年。
48.承包人向監理人提交最終結清申請單的時間為()
A. 合同工程完工證書簽發后
B. 竣工驗收后
C. 缺陷責任期終止證書簽發后
D. 竣工決算審計通過后
【答案】 C
【答案解析】缺陷責任期(工程質量保修期)終止證書簽發后,承包人應按監理人批準的格式提交最終結清申請單。
49.下列文件中,屬于工程類項目竣工財務決算內容的是()
A. 竣工審計報告
B. 竣工驗收鑒定證書
C. 運行安全鑒定證書
D. 竣工工程平面示意圖
【答案】 D
【答案解析】工程類項目竣工財務決算應由以下幾部分組成:
竣工財務決算封面及目錄
竣工工程平面示意圖及主體工程照片
竣工財務決算說明書
竣工財務決算報表
其他資料
50.外部條件評價屬于()的主要內容()
A. 目標評價
B. 可持續性評價
C. 環境影響評價
D. 社會影響評價
【答案】 B
【答案解析】可持續性評價包括:
外部條件評價
內部條件評價
提出項目可持續發展的分析評價結論
51.下列關于工程籌建期和工程準備期的說法,正確的是()
A. 大壩基坑開挖屬于工程準備期的工作
B. 工程施工總工期不包括工程籌建期
C. 主體工程項目招投標屬于工程籌建期的工作
D. 工程籌備期和工程準備期工作不可交叉安排
【答案】 B
【答案解析】A選項:工程準備期的工作內容主要包括場地平整、場內交通、施工工廠設施、必要的生活生產房屋建設以及實施經批準的試驗性工程等。大壩基坑開挖通常屬于主體工程施工的一部分,而不是工程準備期的工作。
B選項:工程施工總工期為工程準備期、主體工程施工期和工程完建期之和,而不包括工程籌建期。因此,這個選項是正確的。
C選項:工程籌建期的工作內容主要為對外交通、施工供電和通信系統、征地補償和移民安置等。主體工程項目招投標一般不屬于工程籌建期的工作,而是在工程準備期或之后進行。
D選項:沒有明確指出工程籌建期和工程準備期的工作不能交叉安排。實際上,在實際工程中,為了加快進度,這兩部分工作有時會有所交叉。
52.下列選項中,屬于影響堤防工程填筑土料開采強度的主要因素是()
A. 導流方式
B. 土料儲量
C. 地形條件
D. 填筑強度
【答案】 C
【答案解析】土料開采強度和工期應根據開采規模、開挖方法、施工機械、施工臨時道路、水文地質條件等因素確定。
53.某項工作持續時間的最短估計值為16天,最可能估計值為18天,最長估計值為23天,按“三時估計法"確定的該工作期望持續時間是()天。
A. 18.0
B. 19.0
C. 18.5
D. 23.0
【答案】 C
【答案解析】(16+18×4+23)/6=18.5
54.在有時限網絡計劃中,工作的最早開始時限是指該工作必須在某個特定時間()
A. 之后開始
B. 之后完成
C. 之前開始
D. 之前完成
【答案】 A
【答案解析】工作的最早開始時限是指該工作必須在某個特定時間之后才能開始。
55.水閘工程施工中,翼墻施工應安排在()施工完成后進行。
A. 海漫
B. 岸墻
C. 下游引河
D. 上游護坦
【答案】 D
【答案解析】為了減輕邊載荷影響而造成消力池、鋪蓋混凝土邊緣部位開裂,翼墻施工應盡量推遲到相鄰結構(如上游護坦)施工完成并回填到一定高度后再開始澆筑。
56.水輪發電機機組安裝工期是指安裝()至機組第一次試運轉的工期。
A. 尾水管里襯(水輪機埋件)
B. 蝸殼里襯
C. 發電機
D. 勵磁系統
【答案】 A
【答案解析】根據《建設工程進度控制(水利工程)》的相關內容,水輪發電機組安裝工期是指從安裝尾水管里襯(或水輪機埋件)開始,到機組第一次試運轉的整個過程。
57.當一項工作有多項前工作,且其中一項(或多項)緊前工作的完成節點與本工作開始節點不是同一節點時,用虛箭線表示兩項工作的邏輯關系,這體現了虛工作的()作用。
A. 區分
B. 連接
C. 斷開
D. 虛擬
【答案】 B
【答案解析】虛工作的連接作用是指當一項工作有多項緊前工作,且其中一項(或多項)緊前工作的完成節點與本工作開始節點不是同一節點時,用虛箭線連接,表示兩項工作之間的邏輯關系。
58.某工程的網絡計劃如下圖所示,圖中工作B和G之間、工作E和F之間的時間間隔分別是()天。
A. 3和0
B. 3和2
C. 1和0
D. 1和2
【答案】 B

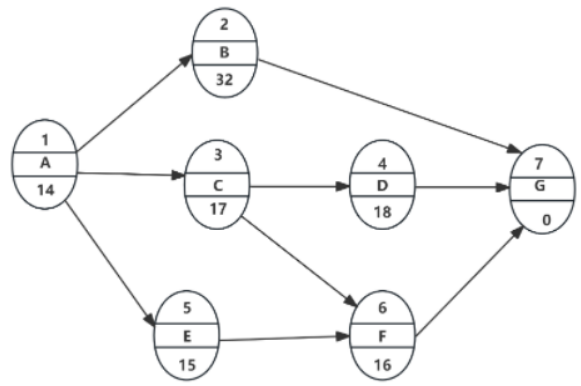

【答案解析】G工作最早開始時間為14+17+18=49,B工作最早完成時間為14+32=46,B-G時間間隔為49-46=3.F工作最早開始時間為14+17=31,E工作最早完成時間為14+15=29,E-F時間間隔為31-29=2。
59.單項合同工程實際完工日期以()中載明的日期為準。
A. 合同工程完工驗收鑒定書
B. 專項驗收鑒定證書
C. 單位工程驗收鑒定證書
D. 竣工驗收鑒定證書
【答案】 A
【答案解析】合同工程完工驗收通過后,項目法人向施工單位發送合同工程完工驗收鑒定書。
60.下列屬于水利工程主體工程開工應具備的條件是()。
A. 移民工程全部完成
B. 主要設備已開始制造
C. 監理合同已經簽訂
D. 施工圖已全部審查完成
【答案】 C
【答案解析】主體工程開工應具備的條件主要包括以下幾個方面:初步設計已經批準:招投標工作已經完成:監理合同已經簽訂:項目法人應提供的施工條件:施工單位的施工準備情況

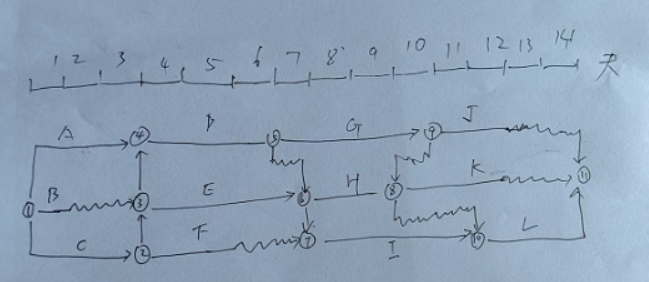

61.在單代號網絡計劃中,工作H的緊后工作有工作|和工作J,工作I的總時差為3天,工作J的總時差為4天,工作H、I之間的時間間隔為8天,工作H、J之間的時間隔為6天。則工作H的總時差為()天。
A. 6
B. 8
C. 10
D. 11
【答案】 C
【答案解析】工作H的總時差=min{3+8,6+4}=10
62.某工程土方回填中,檢查發現實際進度滯后于計劃進度,但不影響總工期,監理機構應采取的措施是
A. 停工整改
B. 要求施工單位撒場
C. 書面通知承包人糾偏
D. 立即向主管部門報告
【答案】 C
【答案解析】根據《水利工程施工監理規范》(SL288-2014)和相關管理規定,監理機構在發現實際進度與施工進度計劃發生偏差時,應及時通知承包人,并要求其分析原因并采取糾偏措施。
63.在工程網絡計劃中,某工作最早開始時間為第45天,最早完成時間為第70天,總時差為8天,檢查時發現該工作在第84天才完成,與其平行作業的其他工作均按原計劃進行,若不采取措施,該工程的工期將拖延()
A. 0
B. 6
C. 8
D. 14
【答案】 B
【答案解析】最早完成時間為第70天,總時差為8天,則最遲完成時間為78天。若第84天才完成,則延誤84-78=6

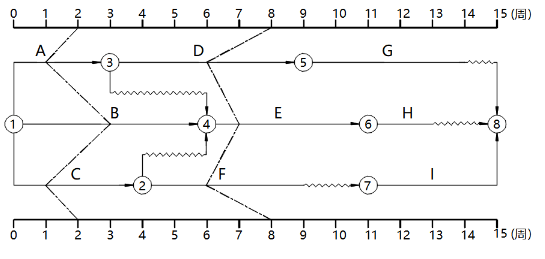

64.某工程雙代號時標網絡計劃如下圖所示(時間單位:天),其中工作B的總時差和自由時差分別是()
A. 均為2天
B. 分別為4天和2天
C. 均為4天
D. 分別為5天和2天
【答案】 A
【答案解析】由圖可知工作B的總時差和自由時差分別2天和2天。
65.在有時限的網絡計劃中,工作i--j箭線上方標注>>5天“是指該工作()。
A. 在第5天之后完成
B. 持續時間為5天
C. 在第5天之后開始
D. 自由時差為5天
【答案】 C
【答案解析】表示工作i--j必須在第5天后才開始
66.下列檢驗項目中,屬于自密實混凝土澆筑工序一般項目的是()
A. 澆筑方式
B. 傾落高度
C. 入倉溫度
D. 養護措施
【答案】 D
【答案解析】在自密實混凝土澆筑工序中,養護措施只要滿足混凝土正常硬化和強度增長的基本要求即可,其控制要求不像澆筑方式、傾落高度、入倉溫度那樣嚴格,所以屬于一般項目。
67.某水利工程項目,各年的投資、收益和年運行費如下表所示,則該項目的靜態投資回收期為()A. 4.90
B. 5.00
C. 5.22
D. 6.00
【答案】 C
【答案解析】總共投資770,第3年的凈收益170,第4、5、6年凈收益270,170+270*2=710,770-710=60,60/270=0.22,故是在第6年回本,靜態投資回收期為5.22年。
68.高壓噴射水泥攪拌樁工程量計量方法正確的是()、
A. 按有效截水面積計量
B. 按有效成孔長度計量,
C. 按灌漿水泥用量計量,
D. 按有效成樁的孔數計量,
【答案】 B
【答案解析】依據《水利工程工程量清單計價規范》高壓噴射水泥攪拌樁,按設計圖示尺寸計算的有效成孔長度計量。
69.根據《水利工程工程量清單計價》下列內容中,屬于"漿砌卵石"子目項目主要特征的是()。
A. 勾縫要求
B. 材質及規格
C. 砌體尺寸
D. 抹面厚度
【答案】 B
【答案解析】"漿砌卵石"子目項目主要特征包括1.材質及規格2.砂漿強度等級及配合比
70.某段堤防土方填筑施工圖紙工程量為3200m3;承包人從料場取土3500m3進行壓實;施工期自然沉降后實測工程量為 3000m3,承包人補填250m3才達到設計要求。則該部分堤防土方填筑最終結算工程量為().
A. 3000m3
B. 3200m3
C. 3750m3
D. 3250m3
【答案】 B
【答案解析】合同最終結算工程量是承包人實際完成并符合合同技術標準和要求及《水利工程工程量清單計價規范》(GB50501—2007)工程量計算規則等規定,按施工圖紙計算的有效工程量。
71.在單代號搭接網絡計劃中,工作H持續時間為6天,其緊前工作D的最早開始時間與最早完成時間分別為第6天和第14天,工作D與H之間的搭接關系為STF=12天。則工作日的最早開始時間和最早完成時間分別為()天。
A. 12,18
B. 12.20
C. 14,18
D. 14,20
【答案】 A
【答案解析】工作D的最早開始時間為第6天,工作D與H之間的搭接關系為STF=12天,故H工作最早完成時間為12+6=18天。最早開始時間則為18-6=12
72.工程施工準備工程最早可在()后開工。
A. 項目建議書批準后
B. 可行性研究報告批準后
C. 初步設計批復后
D. 合同工程開工后
【答案】 B
【答案解析】根據《水利部關于進一步優化調整水利工程建設項目施工準備工程開工條件的通知》,水利工程施工準備階段的開工條件包括:項目可行性研究報告已經批準,環境影響評價文件已經批準,年度投資計劃已經下達或建設資金已經落實。因此,可行性研究報告批準后,可以開始施工準備工程。
73.開工日期是指()日期。
A. 承包人中標文件
B. 發包人簽訂的施工合同
C. 監理機構批復的開工申請
D. 監理人發出的開工通知
【答案】 D
【答案解析】開工日期是指監理人發出的開工通知中載明的開工日期。監理人應在開工日期7天前向承包人發出開工通知,工期自監理人發出的開工通知中載明的開工日期起計算。
74.施工進度計劃編制的主要工作如下:1繪制施工進度計劃并確定關鍵線路:2分析確定邏輯關系并估算工作持續時間:3分解項目工作結構:4制作工作明細表。步驟正確的是()
A. 2→3→4→1
B. 2→3→1→4
C. 3→2→4→1
D. 3→2→1→4
【答案】 C
【答案解析】施工進度計劃編制的主要工作步驟如下:
分解項目工作結構:首先需要將整個項目分解成更小、更易于管理的工作單元,形成工作分解結構(WBS)。
分析確定邏輯關系并估算工作持續時間:在分解了項目工作結構后,需要分析各項工作之間的邏輯關系,并估算每項工作的持續時間。
制作工作明細表:根據分解的項目工作結構和邏輯關系,制作詳細的工作明細表,包括工作編碼、工作名稱、工程量、持續時間、緊前工作等信息。
繪制施工進度計劃并確定關鍵線路:最后,根據工作明細表中的信息,繪制施工進度計劃(如網絡圖或橫道圖),并確定關鍵線路。
75.監理進度控制的依據是()。
A. 合同進度計劃
B. 關鍵施工方案
C. 資金使用計劃
D. 分項進度計劃
【答案】 A
【答案解析】施工進度計劃由承包人負責編制,經監理機構審批后成為合同進度計劃,合同進度計劃既是承包人組織建設工程實施的重要文件,也是監理機構進行施工進度控制依據,還是處理有關施工合同事項的重要依據
76.水電站首末臺機組驗收前的技術預驗收應在()進行。
A. 機組啟動試運行開始前
B. 機組啟動試運行完成后
C. 電氣設備調試前
D. 機組帶負荷連續運行前
【答案】 B
【答案解析】技術預驗收應在機組啟動試運行完成后進行,以確保所有必要的測試和調試都已經完成,并且機組在實際運行中表現良好。
77.竣工驗收應在工程建成并滿足一定的運行條件后1年內進行,泵站工程的一定運行條件是指()。
A. 經過一個抽水期
B. 經過一個汛期
C. 經過一個枯水期
D. 施工完成后
【答案】 A
【答案解析】泵站工程的竣工驗收需要確保泵站能夠在實際運行條件下正常工作,因此通常要求經過一個完整的抽水期。
78.采用工程進度曲線法檢查工程進展情況時,檢查日期實際進展點落在計劃S曲線左側,則實際進展點與計劃S曲線在縱坐標方向的距離表示該工程的()
A. 實際進度超前的時間
B. 實際拖延的任務量
C. 實際進度拖延的時間
D. 實際超額完成的任務量
【答案】 D
【答案解析】在工程進度曲線法中,橫坐標表示時間,縱坐標表示累計完成的任務量。計劃S曲線是根據計劃進度繪制的,而實際進展點是根據實際完成的任務量繪制的。如果實際進展點落在計劃S曲線的左側,說明在相同的時間內,實際完成的任務量比計劃完成的任務量多,因此縱坐標方向的距離表示實際超額完成的任務量。
79.編制水工隧洞混凝土襯砌施工進度計劃時,劃分襯砌分段長度時考慮的主要因素是()。
A. 養護條件
B. 澆筑能力
C. 混凝土配合比
D. 氣候條件
【答案】 B
【答案解析】混凝土工程施工與工程導流度汛、混凝土生產系統、運輸澆筑能力及混凝土溫控等工程項目有密切關系,安排混凝土施工進度時應綜合考慮。
80.承包人發現發包人提供的測量基準點資料存在明顯錯誤的,應通知()
A. 發包人
B. 設計單位
C. 監理人
D. 測量單位
【答案】 C
【答案解析】承包人發現發包人提供的測量基準點資料存在明顯錯誤的,應通知監理人。
二、多項選擇題 (每題2分,共40題,共80分)
下列每小題的備選答案中,有兩個或兩個以上符合題意的正確答案,至少有1個錯項,多選、錯選均不得分;少選,所選的每個選項得0.5分。
81.項目編碼采取"先劃分分類 工程,后劃分工程部位"的方法。下列說法正確的有
A. 一級項目按分項工程順序進行編制
B. 一級項目按分類工程順序進行編制
C. 二級項目按分類分項工程項目進行編制
D. 二級項目按不同工程部位進行編制
E. 二級項目按分項工程進行編制
【答案】 B,D
【答案解析】一級項目:按照分類工程的順序進行編制。
二級項目:按照不同工程部位進行編制。
三級項目:按分類分項工程項目進行編制。
82.下列費用中,已包含在疏浚工程單價中,不另行支付的有
A. 超挖費用
B. 施工期自然回淤后再行疏浚的費用
C. 排泥管安拆費用
D. 開工展布與收工集合
E. 排泥區圍堰費用
【答案】 A,B,C,D
【答案解析】疏浚工程的單價中已經包含了某些特定的費用,這些費用不再另行支付。具體包括:
超挖費用:施工過程中疏浚設計斷面以外增加的超挖量。
施工期自然回淤后再行疏浚的費用:施工期間由于自然回淤而需要再次進行疏浚的費用。
排泥管安拆費用:排泥管的安裝、拆除和移動所需的費用。
開工展布與收工集合:開工前的展布和收工時的集合所需的費用。
而排泥區圍堰費用是作為輔助措施另行計量支付的,不包含在疏浚工程單價中。
83.關于已標價工程量清單總價子目的計量,下列說法正確的有
A. 總價子目不因價格因素而調整
B. 總價子目不允許變更
C. 總價子目不允許索賠
D. 承包人需對總價子目進行分解
E. 總價子目的支付以總價為基礎
【答案】 A,D,E
【答案解析】B選項錯誤:總價子目在合同約定的范圍內可以進行變更,但需要按照合同規定的變更程序進行。
C選項錯誤:總價子目在合同履行過程中,如果出現符合合同約定的索賠情況,承包人仍然可以提出索賠。
84.水利工程施工合同鋼筋子目計量時,包含在鋼筋單價中,不另行支付的有
A. 箍筋
B. 主筋
C. 架立筋
D. 搭接鋼筋
E. 套筒
【答案】 C,D,E
【答案解析】施工架立筋、搭接、套筒連接、加工及安裝過程中操作損耗等所需費用,均包含在“工程量清單”相應項目有效工 程量的每噸工程單價中,發包人不另行支付。
85.下列關于工程計價的說法中,正確的有()
A. 分類分項工程工程量清單項目必須按已標價工程量清單中的單價計價
B. 分類分項工程工程量清單未標價的項目按類似項目計價
C. 計日工按合同約定的單價計價
D. 暫估價項目按招標文件所列費用進行計價
E. 措施項目按形象進度進行計價
【答案】 A,C,D,E
【答案解析】B選項錯誤:對于工程量清單中沒有填報單價或合價的項目,將被認為該項目的費用已包括在清單的其他單價或合價中。
86.下列關于水利工程質量保證金的說法中,正確的有()
A. 已經繳納履約保證金的,發包人不得同時扣留質量保證金
B. 承包人可以銀行保函替代質量保證金
C. 合同工程完工證書頒發后14天內,發包人將質量保證金的一半退還給承包人
D. 水利信用評價等級為AAA級的承包人,不需提交質量保證金
E. 上年度水利質量巡查中被嚴重警告的承包人,本年度應提高質量保證金
【答案】 A,B,C
【答案解析】D選項錯誤,雖然高信用等級的承包人可能享受一些優惠,但并沒有明確的規定說AAA級的承包人不需要提交質量保證金。因此,這一說法并不準確。
E選項錯誤,雖然質量保證金的額度可能會根據承包人的信用狀況進行調整,但沒有具體規定說被嚴重警告的承包人需要提高質量保證金。這通常是在合同中具體約定的,而不是普遍適用的規則。
87.
下列費用中,屬于竣工財務決算范圍的有
A. 主體工程費用
B. 附屬工程費用
C. 項目前期費用
D. 項目沉沒成本
E. 項預期收益
【答案】 A,B,C
【答案解析】竣工財務決算的范圍是整個建設項目,包括主體工程、附屬工程以 及建設項目前期費用和相關的全部費用。
88.工程進度曲線的主要作用有()
A. 分析時間偏差
B. 分析偏差產生的原因
C. 判斷關鍵工作
D. 分析工程量偏差程度
E. 預測未來實施進度趨勢
【答案】 A,D,E
【答案解析】A. 分析時間偏差
正確。工程進度曲線可以用來比較實際進度與計劃進度,從而分析時間上的偏差。通過比較累計實際完成任務量曲線和累計計劃完成任務量曲線,可以直觀地看出實際進度是提前還是滯后。
B. 分析偏差產生的原因
不正確。雖然工程進度曲線可以幫助識別偏差,但它本身并不直接分析偏差產生的原因。偏差產生的原因通常需要通過進一步的項目管理和技術分析來確定。
C. 判斷關鍵工作
不正確。工程進度曲線主要用于表示整個項目的進展情況,而不是專門用于判斷關鍵工作。關鍵工作的判斷通常依賴于網絡計劃技術(如關鍵路徑法)。
D選項正確,工程進度曲線不僅可以分析時間偏差,還可以通過比較實際完成的工程量和計劃完成的工程量,分析工程量的偏差程度。
E選項正確,工程進度曲線可以根據當前的實際進度情況,預測未來的實施進度趨勢。通過對曲線的延伸和分析,可以預測后續工程的進展情況。
89.下列關于投標限價的說法中,正確的有()
A. 招標文件可以明確最高投標限價
B. 招標文件可以明確最低投標限價
C. 是發包人可接收的最高價格
D. 投標報價高于最高投標限價為無效標
E. 投標報價低于最低投標限價為無效標
【答案】 A,C,D
【答案解析】關于最高投標限價的規定如下:
招標文件可以明確最高投標限價:招標人可以在招標文件中明確最高投標限價或者最高投標限價的計算方法。
是發包人可接受的最高價格:最高投標限價反映的是發包人能接受的最高價格。
投標報價高于最高投標限價為無效標:如果投標人的報價超過最高投標限價,則該投標將被視為無效。
然而,需要注意的是:
招標文件不可以規定最低投標限價:招標人不得規定最低投標限價。投標報價低于某個特定值并不一定意味著無效標,除非招標文件中有特別規定(如異常低價)。
投標報價低于最低投標限價為無效標:這一說法是不正確的,因為招標文件中不應規定最低投標限價。
90.根據項目后評價管理辦法,評價內容的有()
A. 移民安置評價
B. 水土保持評價
C. 施工準備評價
D. 生產準備評價
E. 前期工作評價
【答案】 A,B
【答案解析】項目后評價報告的內容主要包括項目的過程評價、經濟評價、環境影響評價、水土保持評價、移民安置評價、社會影響評價、目標和可持續性評價等方面。
91.下列關于土石方明挖工程進度安排考慮因素中,正確的說法有
A. 土石方開挖分層厚度不得超過20cm
B. 壩基的岸坡開挖不得與導流工程平行施工
C. 河床式廠房地基開挖宜在河道截流前完成
D. 河床基礎開挖安排在圍堰閉氣和基坑排水后進行
E. 土石方開挖一般自上而下分層進行
【答案】 C,D,E
【答案解析】A選項錯誤,土石方開挖的分層厚度應根據具體的地質條件、施工方法、施工機械等因素綜合確定,并沒有一個固定的上限為20cm。實際上,分層厚度通常是經過綜合研究后確定的。
B選項錯誤,壩基、河床式廠房地基等的岸坡開挖,可安排與導流工程平行施工,宜在河道截流前完成。”因此,壩基的岸坡開挖可以與導流工程平行施工。
C選項正確,壩基、河床式廠房地基等的岸坡開挖,可安排與導流工程平行施工,宜在河道截流前完成。
D選項正確,河床基礎開挖可安排在圍堰閉氣和基坑排水后進行。
E選項正確,土石方開挖一般自上而下分層進行,分層厚度經綜合研究確定。
92.堤防填筑施工進度安排應考慮的
A. 氣象條件
B. 導流與度汛
C. 堤基地質條件
D. 料場地形條件
E. 工程檔案整理
【答案】 A,B,C,D
【答案解析】E選項錯誤。工程檔案整理雖然重要,但它不是直接影響施工進度安排的因素。工程檔案整理更多是在項目管理和后期驗收階段的工作。
93.下列工作內容中,屬于監理機構在開工前檢查發包人應提供的條件有
A. 承包人質量保證體系
B. 測量基準點的移交
C. 施工組織設計
D. 施工用地的提供
E. 首批開工項目施工圖紙的提供
【答案】 B,D,E
【答案解析】A選項錯誤,承包人質量保證體系是承包人的準備工作,而不是發包人應提供的條件。監理機構會檢查承包人的質量保證體系,但這不屬于發包人應提供的條件。
C選項錯誤,施工組織設計是由承包人編制并提交給監理機構審批的文件,不是發包人應提供的條件。
94.下列關于水工隧洞灌漿工程施工進度安排,正確的有()
A. 回填灌漿在該部位村砌混凝土達到設計強度70%后進行
B. 固結灌漿在該部位回填灌漿結束7天后進行
C. 接觸灌漿在該部位襯砌結束30天后進行
D. 固結灌漿在該部位回填灌漿結束28天后進行
E. 鋼襯接觸灌漿在該部位襯砌結束60天后進行
【答案】 A,B,E
【答案解析】C選項錯誤,接觸灌漿需在襯砌混凝土澆筑結束60天后進行。
D選項錯誤,固結灌漿宜在該部位回填灌漿結束7天后進行。
95.下列建設工程質量特性中,屬于機械性能的有()
A. 強度
B. 尺寸
C. 規格
D. 彈性
E. 硬度
【答案】 A,D,E
【答案解析】機械性能是指材料在受力時表現出的各種物理性能,主要包括以下幾個方面:
強度:材料抵抗外力破壞的能力,包括抗拉強度、抗壓強度、抗彎強度等。
彈性:材料在外力作用下發生變形,當外力去除后能恢復原狀的性質。
硬度:材料抵抗局部塑性變形(如壓痕)或表面損傷的能力。
而 B. 尺寸 和 C. 規格 屬于幾何性能或規格參數,不屬于機械性能。尺寸和規格主要描述的是材料或構件的幾何形狀和大小,而不是其在受力時的物理表現。
96.建設工程質量成本包括()
A. 預防成本
B. 間接成本
C. 鑒定成本
D. 損失成本
E. 直接成本
【答案】 A,C,D
【答案解析】質量成本是指為了確保和保證工程質量而發生的費用,以及因未達到質量標準而造成的損失。主要包括以下四類:
預防成本:用于防止質量缺陷發生的費用,例如質量培訓、質量計劃編制、質量體系建立和維護等。
鑒定成本:用于評估和檢驗工程質量是否達到規定要求的費用,例如材料檢驗、施工過程檢驗、竣工驗收檢驗等。
內部損失成本:在工程交工前,因質量未達到標準而造成的損失,例如返工、停工、材料報廢等。
外部損失成本:在工程交工后,因質量未達到標準而造成的損失,例如保修、索賠、法律訴訟等。
而 B. 間接成本 和 E. 直接成本 是建設工程成本的另一種分類方式,不屬于質量成本的范疇。直接成本是指直接用于工程施工的費用,如材料費、人工費、機械費等;間接成本是指與工程施工間接相關的費用,如管理費、稅費、保險費等。
97.普通混凝土單元工程的工序劃分為()
A. 模板安裝
B. 備倉
C. 基礎面處理
D. 澆筑
E. 鋼筋制作與安裝
【答案】 A,C,D,E
【答案解析】鋼筋混凝土單元工程可以分為基礎面或施工縫處理、模板制作及安裝、鋼筋制作 及安裝、預埋件(止水、伸縮縫等)制作及安裝、混凝土澆筑(含養護、脫模)、外觀質 量檢查6個工序。
98.下列驗收結論中,屬于項目法人負責向承擔項目質量監督的水行政主管部門報送的有()
A. 工序驗收結論
B. 分部工程驗收結論
C. 專項驗收結論
D. 單位工程驗收結論
E. 蓄水驗收結論
【答案】 B,D,E
【答案解析】AC選項:通常由施工單位或監理單位負責,不需要項目法人向水行政主管部門報送。工序驗收是施工過程中的質量控制環節,專項驗收是針對特定工程內容(如環保、消防等)的驗收,其結論一般由相關單位自行處理。
99.下列影響水利工程質量的環境因素中,屬于施工管理環境因素的有()
A. 質量保證體系
B. 質量檢測規程
C. 質量簽證制度
D. 質量驗收標準
E. 質量獎懲制度
【答案】 A,C,E
【答案解析】施工管理環境因素包括質量保證體系、“三檢制”、質量管理制度、質量簽證制度、質量獎懲制度等。
100.下列土料可用于堤防填筑材料的有()
A. 黏性土
B. 雜質土
C. 砂土
D. 凍土塊
E. 經論證的淤泥質土
【答案】 A,C,E
【答案解析】B選項:雜質土中含有大量有機質或其他雜質,會影響填筑體的穩定性和耐久性,不宜用于堤防填筑。
D選項:凍土塊在解凍后會發生沉降和變形,影響堤防的穩定性,因此不適用于堤防填筑。
101.鉆孔灌注樁施工完成后應按設計要求進行()檢驗
A. 滲透系數
B. 樁身完整性
C. 抗凍指標
D. 承載力
E. 彈性模量
【答案】 B,D
【答案解析】A選項:滲透系數檢驗主要用于土體或防滲材料的滲透性能檢測,不適用于樁基的常規檢驗。
B選項:樁身完整性檢驗是檢測樁身是否存在裂縫、空洞、夾泥等缺陷,常用的方法包括低應變動力檢測法(如PIT法)和聲波透射法。
C選項:抗凍指標檢驗主要用于寒冷地區土體或混凝土的抗凍性能檢測,不適用于樁基的常規檢驗。
D選項:承載力檢驗是檢測樁基的承載能力是否滿足設計要求,常用的方法包括靜載試驗和動載試驗。
E選項:彈性模量檢驗主要用于材料的力學性能檢測,不適用于樁基的常規檢驗。
102.下列水利工程驗收類型中,屬于階段驗收的有()
A. 單位工程驗收
B. 合同工程完工驗收
C. 水庫蓄水驗收
D. 首臺機組啟動驗收
E. 導(截)流驗收
【答案】 C,D,E
【答案解析】階段驗收包括:
樞紐工程導截截流驗收
水庫下閘蓄水驗收
引調調排水工程通水驗收
水電站泵站首末臺機組啟動驗收
部分工程投入使用驗收
竣工驗收主持單位根據工程建設需要增加的其他驗收。
103.某水利工程施工時發生質量事故,直接經濟損失為20萬元,事故處理所需合理工期1個月。下列關于該事故處理的說法中,正確的有()
A. 該質量事故屬于較大質量事故
B. 該質量事故應由監理單位組織處理
C. 該質量事故應由項目法人組織處理
D. 項目法人將事故處理結果報事故調查單位備案
E. 事故單位應在12小時內向有關單位寫出書面報告
【答案】 C,E
【答案解析】根據《水利工程質量事故處理暫行規定》:
直接經濟損失為20萬元,事故處理所需合理工期1個月,屬于一般質量事故(A錯誤)。
一般質量事故由項目法人組織處理(C正確),而非監理單位(B錯誤)。
項目法人將事故處理結果報上級主管部門備案(D錯誤)。
事故單位應在12小時內向有關單位寫出書面報告(E正確)。
104.下列關于采用檢查孔對大壩巖石基礎灌漿工程進行質量檢查的說法中,正確的有()
A. 單排帷幕灌漿檢查孔數量為灌漿孔總數的10%
B. 搭接帷幕灌漿檢查孔數量為灌漿孔總數的3%
C. 固結灌漿檢查孔數量不宜少于灌漿孔總數的3%
D. 固結灌漿的檢查孔各段透水率合格率不少于80%
E. 固結灌漿的檢查孔各段透水率合格率不少于85%
【答案】 A,C,E
【答案解析】B選項:搭接帷幕灌漿檢查孔數量應為灌漿孔總數的5%,而非3%。
D選項:固結灌漿檢查孔各段透水率合格率應不少于85%,而非80%。
105.下列關于質量分析排列圖法的說法中,正確的有()
A. 矩形分段表示影響質量因素的頻數
B. 橫坐標表示影響質量的各種因素
C. 是分析影響工程質量主要因素的有效方法
D. 是對工程質量進行動態控制的有效方法
E. 是分析工序能力的有效方法
【答案】 A,B,C
【答案解析】排列圖法的特點:
橫坐標表示影響質量的各種因素。
矩形高度表示各因素的頻數。
通過累計頻率識別主要因素(A類因素:0~80%)。
排列圖法的應用:
主要用于靜態分析,識別影響質量的主要因素。
不適用于動態控制或工序能力分析。
106.下列條件中,屬于分部工程驗收條件的有()
A. 所有單元工程已完成
B. 已完單元工程質量驗收全部合格
C. 質量缺陷已處理完成
D. 分部工程結算已完成
E. 外觀質量驗收合格
【答案】 A,B,C,E
【答案解析】根據《水利水電建設工程驗收規程》(SL223-2008),分部工程驗收條件包括:
所有單元工程已完成。
已完單元工程質量驗收全部合格。
質量缺陷已處理完成。
外觀質量驗收合格。
107.下列檢驗項目中,屬于挖填置換法地基處理單元工程主控項目的()
A. 壓實指標
B. 換填材料質量
C. 換填厚度
D. 換填范圍
E. 分層厚度
【答案】 A,B,C,D
【答案解析】屬于挖填置換法地基處理單元工程主控項目的有:
壓實指標(A)。
換填材料質量(B)。
換填厚度(C)。
換填范圍(D)。
分層厚度(E)屬于一般項目,不屬于主控項目。
108.用因果分析圖分析混凝土強度不足原因時,下列內容屬于材料影響因素的有()
A. 混凝土養護不及時
B. 混凝土振搗不足
C. 砂石含泥量大
D. 水泥過期
E. 水質不合格
【答案】 C,D,E
【答案解析】用因果分析圖分析混凝土強度不足原因時,屬于材料影響因素的有:
砂石含泥量大(C)。
水泥過期(D)。
水質不合格(E)。
混凝土養護不及時(A)和混凝土振搗不足(B)屬于施工方法和施工工藝的影響因素,不屬于材料影響因素。
109.下列方法中,用于價值工程功能評價的方法()
A. 強制確定法
B. 經驗分析法
C. 直接評分法
D. ABC分析法
E. 價值指數法
【答案】 A,C,E
【答案解析】用于價值工程功能評價的方法包括:
強制確定法(A)。
直接評分法(C)。
價值指數法(E)。
經驗分析法(B)和ABC分析法(D)不屬于價值工程功能評價的專門方法。
110.監理機構審核承包人提交的最終結清申請材料,審核內容應包括()
A. 按合同約定承包人完成的全部合同金額
B. 發包人應支付的完工付款金額
C. 尚未結清的名目和金額
D. 發包人應扣留的質量保證金
E. 發包人應支付的最終結清金額
【答案】 A,C,E
【答案解析】監理機構審核承包人提交的最終結清申請材料時,審核內容應包括:
按合同約定承包人完成的全部合同金額(A)。
尚未結清的名目和金額(C)。
發包人應支付的最終結清金額(E)。
發包人應支付的完工付款金額(B)和質量保證金(D)屬于完工付款階段的內容,不屬于最終結清申請的審核范圍。
111.在國民經濟評價時,下列費用類型不應計入項目費用的有()
A. 稅金
B. 流動資產投資
C. 固定資產投資
D. 國內銀行貸款利息
E. 國外銀行貸款利息
【答案】 A,D
【答案解析】在國民經濟評價中,不應計入項目費用的費用類型包括:
稅金(A)。
國內銀行貸款利息(D)。
國民經濟評價從國家整體角度出發,稅金和國內貸款利息屬于轉移支付,不消耗社會資源,因此不計入項目費用。流動資產投資(B)、固定資產投資(C)和國外銀行貸款利息(E)應計入項目費用。
112.下列水利工程建設階段中,應編制投資估算的有()
A. 初步設計階段
B. 項目建議書階段
C. 項目規劃階段
D. 可行性研究報告階段
E. 施工圖設計階段
【答案】 B,D
【答案解析】水利工程建設階段中,應編制投資估算的階段包括:
項目建議書階段(B)。
可行性研究報告階段(D)。
初步設計階段(A)編制的是工程概算,項目規劃階段(C)和施工圖設計階段(E)不直接涉及投資估算的編制。
113.下列關于可調值總價合同特點的說法中,正確的有()
A. 承包人承擔工程量增加風險
B. 發包人承擔價格上漲風險
C. 發包人承擔工期延長風險
D. 承包人承擔管理成本增加風險
E. 適用于工期短于1年的項目
【答案】 A,B,D
【答案解析】可調值總價合同的特點包括:
承包人承擔工程量增加風險(A)。
發包人承擔價格上漲風險(B)。
承包人承擔管理成本增加風險(D)。
發包人不承擔工期延長風險(C),工期延長風險通常由承包人承擔??烧{(diào)值總價合同適用于工期較長(通常超過1年)的項目,而非短于1年的項目(E)。
114.下列關于分類分項工程量清單的說法中,正確的有()
A. 是估算工程量
B. 是用于最終結算的工程量
C. 是投標報價的基礎
D. 是招標人提供的工程量
E. 是按施工圖紙計算的有效工程量
【答案】 A,C,D
【答案解析】分類分項工程量清單的特點包括:
是估算工程量(A)。
是投標報價的基礎(C)。
是招標人提供的工程量(D)。
分類分項工程量清單不是用于最終結算的工程量(B),最終結算工程量按合同約定的有效工程量計算。清單工程量不一定是按施工圖紙計算的有效工程量(E),而是招標人提供的估算工程量。
115.其他項目清單所列項目包括()
A. 安全措施費
B. 計日工
C. 臨時工程費用
D. 暫列金額
E. 暫估價
【答案】 B,D,E
【答案解析】AD屬于措施費。

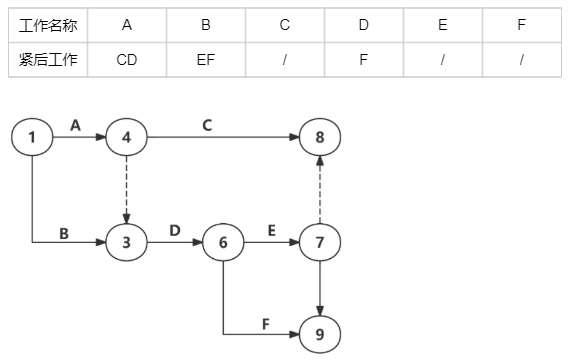

116.根據雙代號網絡計劃繪圖規則和下表給定的邏輯關系,下列網絡計劃繪圖錯誤()
A. 節點編號有錯誤
B. 有循環回路
C. 出現多個終點節點
D. 不符合給定的邏輯關系
E. 有多余的虛工作
【答案】 A,C,D,E
【答案解析】A選項正確,節點編號有錯誤 ,4指向3C選項正確,89節點都為終點節點
D選項正確,B的緊后工作沒有E工作
E選項正確,7-9和7-8多余
117.監理機構制定施工總進度計劃的編制要求時,依據的內容包括()
A. 監理大綱
B. 合同階段目標
C. 承包人資源配置情況
D. 發包人控制性總進度計劃
E. 合同工期總目標
【答案】 B,D,E
【答案解析】監理機構應在合同工程開工前依據施工合同約定的工期總目標、階段性目標和發包人的控制性總進度計劃,制定施工總進度計劃編制要求,并書面通知承包人。
118.某工程時標網絡計劃執行到第2周及第8周末時,檢查實際進度執行情況中前鋒線所示,檢查結果表明()
A. 第2周末檢查時,工作A拖后1周,不影響工期
B. 第2周末檢查時,工作C拖后1周,工期延誤1周
C. 第8周末檢查時,工作D拖后2周,工期延誤1周
D. 第8周末檢查時,工作D拖后工期2周,不影響工期
E. 第8周末檢查時,工作F拖后工期兩周,不影響工期
【答案】 A,C,E
【答案解析】B選項錯誤,第2周末檢查時,工作C拖后1周,不影響工期
D選項錯誤,第8周末檢查時,工作D拖后2周,工期延誤1周
119.屬于承包人按要求編制并報送監理人的有()
A. 施工總進度計劃
B. 工程項目建設總進度計劃
C. 年度施工進度計劃
D. 工程項目前期工作計劃
E. 單位工程進度計劃
【答案】 A,C,E
【答案解析】施工總進度計劃:承包人需要根據施工合同及監理人的要求編制施工總進度計劃,并報送監理人審批。
單位工程進度計劃:承包人需要編制并報送單位工程進度計劃,這是施工總進度計劃在單位工程層面上的細化。
年度施工進度計劃:承包人需要編制并報送年度施工進度計劃,這是承包人提交的進度計劃實施措施內容之一。
120.下列情形中,監理人認為發生了應暫停施工事件時,可簽發暫停施工指示并抄送發包人的有()
A. 發包人要求暫停施工
B. 為了保證工程質量安全所必要的暫停施工
C. 承包人未經許可即進行主體工程施工需局部停工
D. 承包人發生合同約定的違約行為可能對工程安全產生嚴重影響需停工
E. 承包人未按批準的圖紙施工需局部停工
【答案】 A,C,D,E
【答案解析】監理機構認為發生了應暫停施工的緊急事件時,可簽發暫停施工指示,并及時向發包人報告的暫停施工情形:
a.發包人要求暫停施工。
b.承包人未經許可即進行主體工程施工時,改正這一行為所需要的局部停工。
c.承包人未按照批準的施工圖紙進行施工時,改正這一行為所需要的局部停工。
d.承包人拒絕執行監理機構的指示,可能出現工程質量問題或造成安全事故隱患,改正這一行為所需要的局部停工。
e.承包人未按照批準的施工組織設計或施工措施計劃施工,或承包人的人員不能勝任作業要求,可能會出現工程質量問題或存在安全事故隱患,改正這些行為所需要的局部停工。
f.發現承包人所使用的施工設備、原材料或中間產品不合格,或發現工程設備不合格,或發現影響后續施工的不合格單元工程(工序),處理這些問題所需要的局部停工。
【監理工程師完整版真題領取】
2025年監理工程師考試結束后,大立教育監理工程師考試教研老師將第一時間對收集到的試題進行解析作答,將及時整理2025年監理工程師考試各科目試題及答案解析電子版,如果你有需求,可點擊下方圖片領取。
以上內容為大立教育為各位考生整理的2025年監理工程師《目標控制(水利)》科目的真題及答案解析,在此我們提前預祝各位考生能夠取得理想的考試成績,如果想要了解更多關于2025年監理工程師考試以及考后相關工作的資訊,或者向參加大立教育2026年的監理工程師考試培訓,可以點擊咨詢更多考后問題
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
合同管理 | 網課/直播 1000元 |
網課/直播 3680元 |
課程導學 深度精講 |
內部配套講義 歷年真題集 一本通 章節題 大立智能題庫 |
立即報名 |
相關概論 | |||||
建設工程目標控制 | 網課/直播 1200元 |
||||
建設工程案例 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
合同管理 | 網課/直播 880元 |
網課/直播 2980元 |
課程導學 沖刺串講 |
內部配套講義 點睛資料 歷年真題集 一本通 章節題 大立智能題庫 |
立即報名 |
相關概論 | |||||
建設工程目標控制 | 網課/直播 980元 |
||||
建設工程案例 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
合同管理 | 網課/直播 1500元 |
網課/直播 5800元 |
課程導學 深度精講 沖刺串講 Y題分析 |
內部配套講義 歷年真題集 章節題 大立智能題庫 高端??季?必做題 點睛資料 |
立即報名 |
相關概論 | |||||
建設工程目標控制 | 網課/直播 1600 |
||||
建設工程案例 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
合同管理 | 網課/直播 1800元 |
網課/直播 6800元 |
課程導學 深度精講 沖刺串講 Y題分析 |
內部配套講義 點睛資料 歷年真題集 一本通 章節題 大立智能題庫 兩年服務期 |
立即報名 |
相關概論 | |||||
建設工程目標控制 | 網課/直播 1900元 |
||||
建設工程案例 |
