2018造價工程師《案例分析》每日一練【6.02】

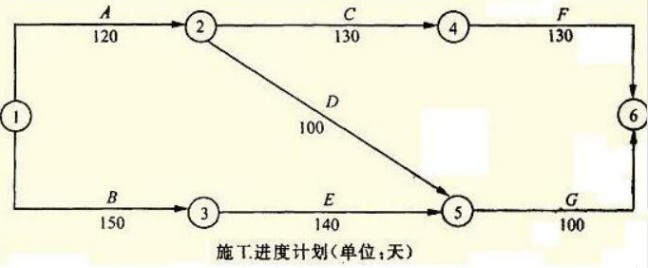

某施工單位與建設單位按《建設工程施工合同(示范文本)》簽訂了固定總價施工承包合同,合同工期390天,合同總價5000萬元。施工前施工單位向工程師提交了施工組織設計和施工進度計劃,如下圖。
該工程在施工過程中出現了如下事件:
(1)因地質勘探報告不詳,出現圖紙中未標明的地下障礙物,處理該障礙物導致工作A持續時間延長10天,增加人工費2萬元、材料費4萬元,機械費3萬元。
(2)基坑開挖時因邊坡支撐失穩坍塌,造成工作B持續時間延長15天,增加人工費1萬元、材料費1萬元、機械費2萬元。
(3)因不可抗力而引起施工單位的供電設施發生火災。工作C持續時間延長10天,增加人工費1.5萬元、其他損失費5萬元。
(4)結構施工階段因建設單位提出工程變更,導致施工單位增加人工費4萬元、材料費6萬元、機械費5萬元,工作E持續時間延長30天。
(5)因施工期間鋼材漲價而增加材料費7萬元。
針對上述事件,施工單位按程序提出了工期索賠和費用索賠。
<1> 、按照施工進度計劃圖,確定該工程的關鍵線路和計算工期,并說明按此計劃該工程是否能按合同工期要求完工?
<2> 、對于施工過程中發生的事件,施工單位是否可以獲得工期和費用補償?分別說明理由。
<3> 、施工單位可以獲得的工期補償是多少天?說明理由。
<4> 、施工單位租賃土方施工機械用于工作A、B,日租金為1500元/天,則施工單位可以得到的土方租賃機械的租金補償費用是多少?為什么?
【參考答案】
<1>、采用標號法計算如下:

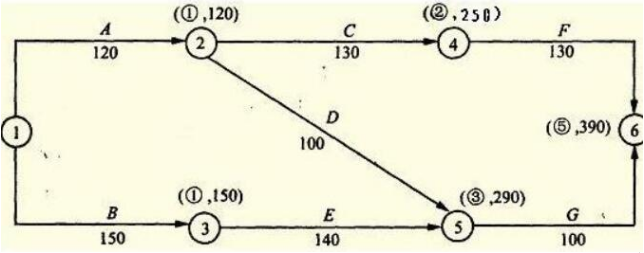

關鍵路線:①→③→⑤→⑥,計算工期為390天,按此計劃該工程可以按合同工期要求完工。
<2> 、 事件(1):不能獲得工期補償。但是因?yàn)楣ぷ鰽的延期沒有超過其總時差;可以獲得費用補償,因?yàn)閳D紙未標明的地下障礙物屬于建設單位風險的范疇。
事件(2):不能獲得工期和費用補償,因?yàn)榛舆吰轮问Х€(wěn)坍塌屬于施工單位施工方案有誤,應由承包商承擔該風險。
事件(3):能獲得工期補償,應由建設單位承擔不可抗力的工期風險。不能獲得費用補償,因不可抗力發生的費用應由雙方分別承擔各自的費用損失。
事件(4):能獲得工期和費用補償,因?yàn)榻ㄔO(shè)單位工程變更屬建設單位的責任。
事件(5):不能獲得費用補償,因該工程是固定總價合同,物價上漲風險應由施工單位承擔。
<3> 、施工單位可獲得的工期延期補償為30天,因?yàn)榭紤]建設單位應承擔責任或風險的事件:(1)工作A延長10天;(3)工作C延長10天;(4)工作E延長30天,新的計算工期為420天,施工單位可以獲得的工期補償=420-390=30(天)。
<4> 、 施工單位應得到10天的租金補償,補償費用為10天×1500元/天=1.5萬元,因?yàn)楣ぷ鰽的延長導致該租賃機械在現場的滯留時間增加了10天,工作B不予補償。
以上就是大立教育今天為大家準備的《案例分析》試題,不知道您是否全都答對了?在備考路上大立教育愿一直伴您左右,為您的備考鞍前馬后,幫您順利通過考試,成功拿到證書!>>>咨詢
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
造價管理 | 直播/網課 1000元 |
直播/網課 3980元 |
課程導學 基礎夯實(案例前四題)精粹強化(案例第五大題)真題解析 模考解析 |
內部配套講義 全真??季?br />歷年真題集 大立智能題庫 |
立即報名 |
工程計價 | |||||
技術與計量 | 直播/網課 1200元 |
||||
案例分析 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
造價管理 | 直播/網課 2000元 |
直播/網課 7800元 |
課程導學 基礎夯實(案例前四題)精粹強化(案例第五大題)真題解析 深度精講 沖刺串講 ??冀馕?/td> | 內部配套講義 全真模考卷 歷年真題集 點睛資料 大立智能題庫 |
立即報名 |
工程計價 | |||||
技術與計量 | 直播/網課 2200元 |
||||
案例分析 |
科目 | 退費價格 | 不退費價格 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
土建案例(五天) | 12800元 | 8800元 | 金鉆套餐班網絡課程及服務 全天封閉面授 魔鬼深度點題 仿真解析攻克 案例專項訓練 重點干貨提煉 答題技巧提升 |
精編學案 一本通 考前密卷 章節精華題 大立智能題庫 |
立即報名 | 安裝案例(四天) | 12800元 | 8800元 |
