2018造價工程師備考非一日之事,須日積月累。要想取得理想的分?jǐn)?shù),考生需有水滴石穿的毅力。大立教育特推出2018寒假特訓之造價工程師每日一練,精心挑選知識點和經典習題,助力考生輕松過關!
2018寒假特訓之造價工程師土建計量每日一練(2.26)
【知識點】
3.降水與排水
(1)明排水法施工。
明排水法由于設備簡單和排水方便,采用較為普遍,宜用于粗粒土層,也用于滲水量小的黏土層。但當土為細砂和粉砂時,地下水滲出會帶走細粒,發生流砂現象,導致邊坡坍塌、坑底涌砂,難以施工,此時應采用井點降水法。
集水坑應設置在基礎范圍以外,地下水走向的上游。
(2)井點降水施工。井點降水法是在基坑開挖之前,預先在基坑四周埋設一定數量的濾水管(井),利用抽水設備抽水,使地下水位降落到坑底以下,并在基坑開挖過程中仍不斷抽水。這樣,可使所挖的土始終保持干燥狀態,也可防止流沙發生,土方邊坡也可陡一些,從而減少了挖方量。

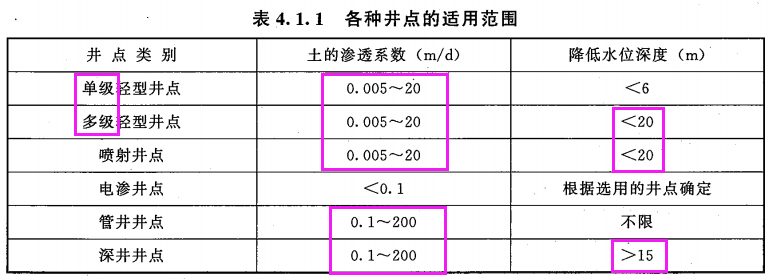

井點降水法有輕型井點、電滲井點、噴射井點、管井井點及深井井點等,井點降水的方法根據土的滲透系數、降低水位的深度、工程特點及設備條件等。按照表4.1.1選擇。(高頻考點)
1)輕型井點。
?、佥p型井點構造。輕型井點是沿基坑四周以一定間距埋入直徑較細的井點管至地下蓄水層內,井點管的上端通過彎聯管與總管相連接,利用抽水設備將地下水從井點管內不斷抽出,使原有地下水位降至坑底以下(見圖4.1.5 P166)。在施工過程中要不斷地抽水,直至基礎施工完畢并回填土為止。
?、?span style="color: rgb(255, 0, 255);">輕型井點布置。根據基坑平面的大小與深度、土質、地下水位高低與流向、降水深度要求,輕型井點可采用單排布置、雙排布置以及環形布置;當土方施工機械需進出基坑時,也可采用U形布置。
單排布置適用于基坑、槽寬度小于6m,且降水深度不超過5m的情況,井點管應布置在地下水的上游一側,兩端延伸長度不宜小于坑、槽的寬度。雙排布置適用于基坑寬大于6m或土質不良的情況。環形布置適用于大面積基坑。如采用U形布置,則井點管不封閉的一段應設在地下水的下游方向。
?、圯p型井點施工
井點系統的安裝順序是:挖井點溝槽、鋪設集水總管;沖孔,沉設井點管,灌填砂濾料;彎聯管將井點管與集水總管連接;安裝抽水設備;試抽。
南方地區可用透明的塑料軟管,便于直接觀察井點抽水狀況。北方寒冷地區宜采用橡膠軟管。
在亞黏土、輕亞黏土等土層中用沖水管沖孔時,也可同時裝設壓縮空氣沖氣管輔助沖孔,以提高效率,減少用水量。
井孔沖成后,應立即拔出沖管,插入井點管,緊接著就灌填砂濾料,以防止坍孔。
2)噴射井點。當基坑較深而地下水位又較高時,需要采用多級輕型井點,會增加基坑的挖土量,延長工期并增加設備數量,是不經濟的,因此當降水深度超過8m 時,宜采用噴射井點,降水深度可達 8~20m 。
噴射井點的平面布置:當基坑寬度小于等于10m時,井點可作單排布置;當大于10m時,可作雙排布置;當基坑面積較大時,宜采用環形布置。井點間距一般采用2~3m,每套噴射井點宜控制在20~30根井管。
3)電滲井點。在飽和黏土中,特別是淤泥和淤泥質黏土中,由于土的透水性較差,持水性較強,用一般噴射井點和輕型井點降水效果較差,此時宜增加電滲井點來配合輕型或噴射井點降水,以便對透水性較差的土起疏干作用,使水排出。
4)深井井點。當降水深度超過15m時,在管井井點內采用一般的潛水泵和離心泵滿足不了降水要求時,可加大管井深度,改用深井泵即深井井點來解決。深井井點一般可降低水位 30~40m,有的甚至可達百米以上。常用的深井泵有兩種類型:電動機在地面上的深井泵及深井潛水泵(沉沒式深井泵)。
5)管井井點。管井井點就是沿基坑每隔一定距離設置一個管井,每個管井單獨用一臺水泵不斷抽水來降低地下水位。在土的滲透系數大、地下水量大的土層中,宜采用管井井點。管井直徑為150~250mm。管井的間距,一般為20~50m 。
(三)土石方工程機械化施工
1.推土機施工. 推土機的經濟運距在100m以內,以30~60m為最佳運距,使用推土機推土的幾種施工方法:
(1)下坡推土法。推土機順地面坡勢進行下坡推土,可以借機械本身的重力作用增加鏟刀的切土力量,因而可增大推土機鏟土深度和運土數量,提高生產效率,在推土丘、回填管溝時,均可采用。
(2)分批集中,一次推送法。在較硬的土中,推土機的切土深度較小,一次鏟土不多,可分批集中,再整批地推送到卸土區。應用此法,可使鏟刀的推送數量增大,縮短運輸時間,提高生產效率12%~18%。
(3)并列推土法。在較大面積的平整場地施工中,采用2臺或3臺推土機并列推土,能減少土的散失。并列推土?xí)r,鏟刀間距15~30cm。并列臺數不宜超過4臺,否則互相影響。
(4)溝槽推土法。就是沿第一次推過的原槽推土,前次推土所形成的土埂能阻止土的散失,從而增加推運量。這種方法可以和分批集中、一次推送法聯合運用。能夠更有效地利用推土機,縮短運土?xí)r間。
(5)斜角推土法。將鏟刀斜裝在支架上,與推土機橫軸在水平方向形成一定角度進行推土。一般在管溝回填且無倒車余地時可采用這種方法。
2.鏟運機施工
鏟運機的特點是能獨立完成鏟土、運土、卸土、填筑、壓實等工作,對行駛道路要求較低,行駛速度快,操縱靈活,運轉方便,生產效率高。常用于坡度在20º以內的大面積場地平整,開挖大型基坑、溝槽,以及填筑路基等土方工程。鏟運機可在I~Ⅲ類土中直接挖土、運土,適宜運距為600~1500m,當運距為 200~350m時效率最高。
(1)鏟運機的開行路線。
1)環形路線。施工地段較短、地形起伏不大的挖、填工程,適宜采用環形路線。
2)8字形路線。對于挖、填相鄰、地形起伏較大,且工作地段較長的情況,可采用8字形路線。
(2)鏟運機鏟土的施工方法。為了提高鏟運機的生產率,除規劃合理的開行路線外,還可根據不同的施工條件,采用下列施工方法:
1)下坡鏟土。
2)跨鏟法。預留土埂,間隔鏟土的方法。可使鏟運機在挖兩邊土槽時減少向外撒土量,挖土埂時增加了兩個自由面,阻力減小,鏟土容易,土埂高度應不大于300mm,寬度以不大于拖拉機兩履帶間凈距為宜。
3)助鏟法。在地勢平坦、土質較堅硬時,可采用推土機助鏟以縮短鏟土?xí)r間,此法的關鍵是雙機要緊密配合,否則達不到預期效果。一般每3~4臺鏟運機配1臺推土機助鏟。推土機在助鏟的空隙時間,可作松土或其他零星的平整工作,為鏟運機施工創造條件。
3.單斗挖掘機施工
當場地起伏高差較大、土方運輸距離超過1000m,且工程量大而集中時,可采用挖掘機挖土,配合自卸汽車運土,并在卸土區配備推土機平整土堆。
(1)正鏟挖掘機。正鏟挖掘機的挖土特點是:前進向上,強制切土。其挖掘力大,生產率高,能開挖停機面以內的I~I(xiàn)V級土,開挖大型基坑時需設下坡道,適宜在土質較好、無地下水的地區工作。
根據挖掘機與運輸工具的相對位置不同,正鏟挖土和卸土的方式有以下兩種:正向挖土、側向卸土;正向挖土、后方卸土。
(2)反鏟挖掘機。反鏟挖掘機的特點是:后退向下,強制切土。其挖掘力比正鏟小,能開挖停機面以下的I~I(xiàn)II級的砂土或黏土,適宜開挖深度4m以內的基坑,對地下水位較高處也適用。反鏟挖掘機的開挖方式,可分為溝端開挖與溝側開挖。(不怕水)
(3)拉鏟挖掘機。拉鏟挖掘機的挖土特點是:后退向下,自重切土。其挖掘半徑和挖土深度較大,能開挖停機面以下的I~I(xiàn)I級土,適宜開挖大型基坑及水下挖土。拉鏟挖掘機的開挖方式基本與反鏟挖掘機相似,也可分為溝端開挖和溝側開挖。(不怕水)
(4)抓鏟挖掘機。抓鏟挖掘機的挖土特點是:直上直下,自重切土。其挖掘力較小,只能開挖I~I(xiàn)I級土,可以挖掘獨立基坑、沉井,特別適于水下挖土。(不怕水)
【練習題】
1. 輕型井點降水安裝過程中,沖成井孔,拔出沖管,插入井點管后,灌填砂濾料,主要目的是( )。
A.保證濾水
B.防止坍孔
C.保護井點管
D.固定井點管
【答案】 B
【解析】 本題考核的是輕型井點降水施工工藝的試題。
輕型井點降水安裝過程中,井孔沖成后, 應立即拔出沖管,插入井點管, 緊接著就灌填砂濾料,以防止坍孔。
2. 某建筑物需開挖寬 20m、長 100m、深 10m 的基坑,地下水位低于自然地面 0.5m,為便于施工需實施降水措施,降水方法和布置形式應采用( )。
A.單層輕型井點雙排布置
B.單層輕型井點環形布置
C.噴射井點雙排布置
D.噴射井點環形布置
E.深井井點單排布置
【答案】 CD
【解析】 本題是通過具體實例,選擇井點降水方法的試題。
本題可以從兩個方面去分析,第一:從五個選項中涉及到的井點降水方法的使用條件去分析;第
二:從基坑寬度分析。題目中給出基坑深度為 10m,由于單層輕型井點降水的最大降水深度為 6m,所以不能采用單層輕型井點降水;而噴射井點的降水深度在 8~20m,可以滿足要求。
另外,題目中給出基坑寬度為 20m,而單排布置適用于基坑、槽寬度小于 10m 的情況,所以必須采用雙排布置或環形布置井點管,綜合上述分析答案就知道了是 C、 D。
3.為了提高鏟運機鏟土效率,適宜采用的鏟運方法為( )。
A.上坡鏟土
B.并列鏟土
C.斜向鏟土
D.間隔鏟土
【答案】 D
【解析】本題考核的是鏟運機的施工方法的試題。
為了提高鏟運機的生產率,除規劃合理的開行路線外,還可根據不同的施工條件,采用下坡鏟土、跨鏟法和助鏟法。其中,下坡鏟土應盡量利用有利地形進行下坡鏟土;跨鏟法是在預留土埂,間隔鏟土的方法;助鏟法是在地勢平坦、土質較堅硬時,可采用推土機助鏟以縮短鏟土?xí)r間。
4.關于輕型井點降水施工的說法,正確的有( ) 。
A.輕型井點一般可采用單排或雙排布置
B.當有土方機械頻繁進入基坑時,井點宜采用環形布置
C.由于輕型井點需埋入地下蓄水層,一般不宜雙排布置
D.槽寬>6m,且降水深度超過 5m 時不適宜采用單排井點
E.為了更好地集中排水,井點管應布置在地下水下游一側
【答案】 AD
【解析】 本題考核的是輕型井點降水施工的試題。
輕型井點降水的布置:①需要考慮的因素:基坑平面的大小與深度、土質、地下水位高低與流向、 降水深度要求;②方式:單排布置、雙排布置、環形布置、 U 形布置;③適用范圍:單排布置適用于
基坑、槽寬度小于 6m,且降水深度不超過 5m 的情況。井點管應布置在地下水的上游一側,兩端延伸長度不宜小于坑、槽的寬度;雙排布置適用于基坑寬度大于 6m 或土質不良的情況;環形布置適用于大面積基坑;如采用 U 形布置,則井點管不封閉的一段應設在地下水的下游方向。
5. 土石方工程施工,正確的說法有( )。
A.填土應按不同土的透水性從小到大,自下而上分層回填
B.填土壓實的分層厚度與壓實遍數只與壓實機械的功率有關,與填土種類和含水情況無關
C.水泥土攪拌樁系重力式支護結構,具有擋土、防滲功能
D.采用壓實機械進行填方時,可不預留土方沉降量
E.鏟運機運土速度快、效率高,其經濟運距為 600~1500m
【答案】 CE
6. 在土方工程施工中,鏟運機采用環形路線的作業條件是( )。
A.施工地帶較短,地形起伏較大
B.施工地帶較長,地形起伏較大
C.施工地帶較長,且地形起伏不大
D.施工地帶較短,地形起伏不大
【答案】 D
如果關于上述知識有什么不理解的可點擊在線咨詢,2018造價工程師備考正當時,學習早1點,拿證早1年,專業老師免費定制一對一學習方案>>>點擊免費獲取!
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
造價管理 | 直播/網課 1000元 |
直播/網課 3980元 |
課程導學 基礎夯實(案例前四題)精粹強化(案例第五大題)真題解析 ??冀馕?/td> | 內部配套講義 全真??季?br />歷年真題集 大立智能題庫 |
立即報名 |
工程計價 | |||||
技術與計量 | 直播/網課 1200元 |
||||
案例分析 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
造價管理 | 直播/網課 2000元 |
直播/網課 7800元 |
課程導學 基礎夯實(案例前四題)精粹強化(案例第五大題)真題解析 深度精講 沖刺串講 ??冀馕?/td> | 內部配套講義 全真??季?br />歷年真題集 點睛資料 大立智能題庫 |
立即報名 |
工程計價 | |||||
技術與計量 | 直播/網課 2200元 |
||||
案例分析 |
科目 | 退費價格 | 不退費價格 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
土建案例(五天) | 12800元 | 8800元 | 金鉆套餐班網絡課程及服務 全天封閉面授 魔鬼深度點題 仿真解析攻克 案例專項訓練 重點干貨提煉 答題技巧提升 |
精編學案 一本通 考前密卷 章節精華題 大立智能題庫 |
立即報名 | 安裝案例(四天) | 12800元 | 8800元 |
