2018寒假特訓之造價工程師案例分析每日一練(2.20)
試題:
某工程施工合同中約定:合同工期為30周,合同價為827.28萬元(含規費38萬元),其中,管理費為直接費(分部分項工程和措施項目工程的人工費、材料費、機械費之和)的18%,利潤為直接費、管理費之和的5%,營業稅稅率、城市維護建設稅稅率、教育費附加費和地方教育附加費率分別為3%、7%、3%和2%;因通貨膨脹導致價格上漲時,業主只對人工費、主要材料費和機械費(三項費用占合同價的比例分別為22%、40%和9%)進行調整;因設計變更產生的新增工程,業主既補償成本又補償利潤。

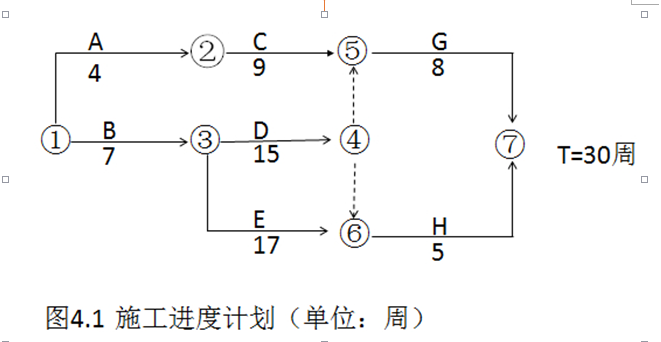

該工程的D工作和H工作安排使用同一臺施工機械,機械每天工作一個臺班,機械臺班單價為1000元/臺班,臺班折舊費為600元/臺班。施工單位編制的施工進度計劃,如圖4.1所示。
施工過程中發生如下事件:
事件1:考慮物價上漲因素,業主與施工單位協議對人工費、主要材料費和機械費分別上調5%、6%和3%。
事件2:因業主設計變更新增F工作,F(xiàn)工作為D工作的緊后工作,為H工作的緊前工作,持續時間為6周。經雙方確認,F(xiàn)工作的直接費(分部分項工程和措施項目工程的人工費、材料費、機械費之和)為126萬元,規費為8萬元。
事件3:G工作開始前,業主對G工作的部分施工圖紙進行修改,由于未能及時提供給施工單位,致使G工作延誤6周。經雙方協商,僅對因業主延遲提供圖紙而造成的工期延誤,業主按原合同工期和價格確定分?jǐn)偟拿恐芄芾碣M標準補償施工單位管理費。
上述事件發生后,施工單位在合同規定的時間內向業主提出索賠并提供了相關資料。
問題:
1.事件1中,調整后的合同價款為多少萬元?
2.事件2中,應計算F工作的工程價款為多少萬元?
3.事件2發生后,以工作表示的關鍵線路是哪一條?列式計算應批準延長的工期和可索賠的費用(不含F(xiàn)工作工程價款)。
4.按合同工期分?jǐn)偟拿恐芄芾碣M應為多少萬元?發生事件2和事件3后,項目最終的工期是多少周?業主應批準補償?shù)墓芾碣M為多少萬元?
(列出具體的計算過程,計算結果保留兩位小數)
參考答案:
問題1.(2分)
不調值部分占合同價比例:1—22%—40%—9%=29%(0.5分)
調整后的合同價款為:
827.28*(0.29+1.05*22%+1.06*40%+1.03*9%)=858.47(萬元)(1.5分)
【或827.28*5%*22%=9.1(萬元)(0.5分)
827.28*6%*40%=19.85(萬元)(0.5分)
827.28*3%*9%=2.23(萬元)(0.5分)
827.28+9.1+19.85+2.23=858.46(萬元)(0.5分)】
問題2.(3.5分)
F工作的工程價款為:
[126*(1+18%)(0.5分)*(1+5%)(0.5分)+8(1分)]*1/[1-3%-(3%*7%)-(3%*3%)-(3%*2%)](1分)=169.82(萬元)(0.5分)
【或管理費:126*18%=22.68(萬元)(0.5分)
利潤:(126+22.68)*5%=7.434(萬元)(0.5分)
稅率:1/[1-3%-(3%*7%)-(3%*3%)-(3%*2%)]-1=3.48%(1分)
(126+22.68+7.434+8)*1.0348=169.83(萬元)(1.5分)】
問題3.(5分)
(1)若僅發生事件2,關鍵線路為:B—D—F—H(1分)
(2)應批準延長的工期為:(7+15+6+5)—30=3(周)(1分)
增加F工作導致H工作較原計劃晚開工4周(1分),造成H工作機械窩工臺班為:4*7=28(臺班)(1分),可索賠的費用為:28*600=16800(元)(1分)。
評分說明:
在16800元的基礎上繼續計算規費與稅金的,不另計分;若采用綜合算式計算的,式中臺班數量與折舊費數值正確的,即可加分。
問題4.(9.5分)
(1)3%+3%*7%+3%*3%+3%*2%=3.36%(1分)
合同價中的稅金為:827.28*3.36%=27.80(萬元)(1分)
合同價中的利潤為:(827.28-27.80-38)*5%/(1+5%)=36.26(萬元)(2分)
合同價中的管理費為:(827.28-27.80-38-36.26)*18%/(1+18%)=110.63(萬元)(2分)
【或合同中的不含稅價格為:
827.28/1/[1-3%-(3%*7%)-(3%*3%)-(3%*2%)]=799.48(萬元)(2分)
合同價中的利潤為:(799.28-38)*5%/(1+5%)=36.26(萬元)(2分)
合同價中的管理費為:(799.28-38-36.26)*18%/(1+18%)=110.63(萬元)(2分)】
則每周分?jǐn)偟墓芾碣M為:110.63/30=3.69(萬元/周)(1分)
(2)項目最終工期為:7+15+8+6=36(周)(1分)
(3)業主應批準補償管理費的周數為:36-33=3(周)(1分)
業主應補償?shù)墓芾碣M為:3.68*3=11.07(萬元)(0.5分)
以上是2018寒假特訓之造價工程師《案例分析》每日一練(2.20)的相關練習題,如果關于練習題有什么不明白的可點擊在線咨詢,2018造價工程師備考正當時,學習早1點,拿證早1年,專業老師免費定制一對一學習方案>>>點擊免費獲取!
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
造價管理 | 直播/網課 1000元 |
直播/網課 3980元 |
課程導學 基礎夯實(案例前四題)精粹強化(案例第五大題)真題解析 模考解析 |
內部配套講義 全真??季?br />歷年真題集 大立智能題庫 |
立即報名 |
工程計價 | |||||
技術與計量 | 直播/網課 1200元 |
||||
案例分析 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
造價管理 | 直播/網課 2000元 |
直播/網課 7800元 |
課程導學 基礎夯實(案例前四題)精粹強化(案例第五大題)真題解析 深度精講 沖刺串講 模考解析 |
內部配套講義 全真??季?br />歷年真題集 點睛資料 大立智能題庫 |
立即報名 |
工程計價 | |||||
技術與計量 | 直播/網課 2200元 |
||||
案例分析 |
科目 | 退費價格 | 不退費價格 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
土建案例(五天) | 12800元 | 8800元 | 金鉆套餐班網絡課程及服務 全天封閉面授 魔鬼深度點題 仿真解析攻克 案例專項訓練 重點干貨提煉 答題技巧提升 |
精編學案 一本通 考前密卷 章節精華題 大立智能題庫 |
立即報名 | 安裝案例(四天) | 12800元 | 8800元 |
