國慶節造價工程師《管理》學習任務之每日一練(10.5)
一、單項選擇題

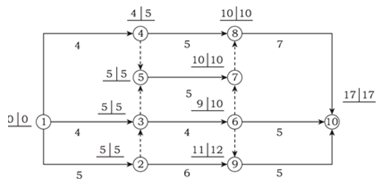

1、某工程單代號網絡計劃如下圖所示(時間單位:天),下列說法錯誤的是( )。
A、工作E是非關鍵工作
B、工作B的自由時差為0
C、工作D的總時差為2天
D、工作F的最遲開始時間為21天
【正確答案】 D
【答案解析】 本題考查的是單代號網絡計劃時間參數的計算方法。經計算可知關鍵線路為A→C→G→H;工作F的最遲開始時間為22天;工作D的總時差為2天;工作B的自由時差為0;工作E為非關鍵工作。參見教材P130~P131。
2、某工程雙代號網絡計劃中,工作M兩端節點的最早時間和最遲時間如下圖所示,則工作M自由時差為( )。
A、0
B、1
C、2
D、3
【正確答案】 D
【答案解析】 本題考查的是節點法。FFM=min{ET⑤}-ET④-DM=9-2-4=3。參見教材P128。
3、某雙代號網絡計劃如下圖所示,圖中已標出各節點的最早時間和最遲時間。該計劃表明( )。
A、工作1-3為關鍵工作
B、工作5-7為關鍵工作
C、工作3-6的總時差為3
D、工作4-8的自由時差為0
【正確答案】 B
【答案解析】 本題考查的是節點法與標號法。工作1-3為非關鍵工作;工作3-6的總時差為10-5-4=1;工作4-8的自由時差為10-5-4=1。參見教材P127~P128。
4、下列選項中不屬于建設單位的風險是( )。
A、設計錯誤
B、報價失誤風險
C、監理工程師失職
D、資金籌措不利
【正確答案】 B
【答案解析】 本題考查的是工程項目風險的分類。選項B屬于承包單位的風險。參見教材P140。
5、在工程項目風險管理過程中,將項目風險事件發生的可能性和損失后果進行量化的過程是( )。
A、風險識別
B、風險分析與評價
C、風險應對策略的決策
D、風險對策的實施
【正確答案】 B
【答案解析】 本題考查的是工程項目風險管理程序。工程項目風險管理程序:風險識別:首要步驟;風險分析與評價:量化過程;風險應對策略的決策:風險回避、風險控制、風險自留和風險轉移;風險對策的實施:如制訂預防計劃、災難計劃等;風險對策實施的監控:跟蹤檢查、糾偏、調整。參見教材141。
6、在工程項目風險管理過程中,企業采取風險控制的對策屬于( )階段的內容。
A、風險識別
B、風險分析與評價
C、風險應對策略的決策
D、風險對策的實施
【正確答案】 C
【答案解析】 本題考查的是工程項目風險管理程序。工程項目風險管理程序:風險識別:首要步驟;風險分析與評價:量化過程;風險應對策略的決策:風險回避、風險控制、風險自留和風險轉移;風險對策的實施:如制訂預防計劃、災難計劃等;風險對策實施的監控:跟蹤檢查、糾偏、調整。參見教材142。
7、已知年利率12%,每月復利計息一次,則季實際利率為( )。
A、1.003%
B、3.00%
C、3.03%
D、4.00%
【正確答案】 C
【答案解析】 本題考查的是名義利率與有效利率。(1+12%/12)3-1=3.03%。參見教材P160~161。
8、某企業從金融機構借款300萬元,月利率1%,按月復利計息,每季度付息一次,則該企業一年需向金融機構支付利息( )萬元。
A、36
B、36.36
C、36.55
D、36.73
【正確答案】 B
【答案解析】 本題考查的是名義利率與有效利率。每季度付息=300×[(1+0.01)3-1],一年需向金融機構支付利息300×[(1+0.01)3-1]×4=36.36(萬元)。參見教材P160~161。
9、某施工企業希望從銀行借款600萬元,借款期限2年。經咨詢有甲、乙、丙、丁四家銀行愿意提供貸款,年利率均為10%。其中,甲要求按年計算并每年支付利息,乙要求按半年計算并每半年支付利息,丙要求按年計算并一次還本付息,丁要求按半年計算并一次還本付息。則對該企業來說,應選擇的銀行是( )。
A、甲或乙
B、乙或丙
C、丙或丁
D、丁或甲
【正確答案】 A
【答案解析】 本題考查的是名義利率和有效利率。甲、乙、丙、丁四家銀行的實際利率分別為10%×2、5%×4、(1+10%)2-1、(1+5%)4-1。利息最低這為甲和乙。參見教材P160~161。
10、某企業年初從銀行借款500萬元,年利率12%,按月計算并支付利息,則每月末應支付利息( )萬元。
A、4.69
B、5.00
C、5.03
D、5.55
【正確答案】 B
【答案解析】 本題考查的是名義利率和有效利率。月利率:i=r/m=12%/12=1%,每月支付利息:i=500×1%=5萬元。參見教材P161。
11、某企業第1年年初和第1年年末分別向銀行借款30萬元,年利率均為10%,復利計息,第3~5年年末等額本息償還全部借款。則每年年末應償還金額為( )。
A、20.94
B、23.03
C、27.87
D、31.57
【正確答案】 C
【答案解析】 本題考查的是等額支付系列情形。A=[30×(1+10%)5+30×(1+10%)4]×10%/[(1+10%)3-1]=27.87(萬元)。參見教材P157~158。
12、在進行風險分析時,以評價指標作判別時,下列表述錯誤的是( )。
A、財務內部收益率大于等于基準收益率的累計概率值越大,風險越小
B、財務凈現值大于等于零的累計概率值越大,風險越小
C、標準差越大,風險越小
D、標準差越小,風險越小
【正確答案】 C
【答案解析】 本題考查的是風險分析。以評價指標作判別標準:財務內部收益率大于等于基準收益率的累計概率值越大,風險越小;標準差越小,風險越小;財務凈現值大于等于零的累計概率值越大,風險越小;標準差越小,風險越小。參見教材P195。
13、敏感性分析方法的主要缺點是( )。
A、計算過程比盈虧平衡分析復雜
B、不能說明不確定因素發生變動的可能性大小
C、需要主觀確定不確定性因素變動的概率
D、不能找出不確定因素變動的臨界點
【正確答案】 B
【答案解析】 本題考查的是敏感性分析。敏感性分析也有其局限性,它不能說明不確定因素發生變動的可能性大小,也就是沒有考慮不確定因素在未來發生變動的概率,而這種概率是與項目的風險大小密切相關的。參見教材P194。

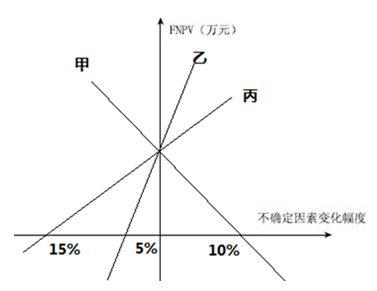

14、現對技術方案進行單因素敏感性分析,選擇凈現值作為分析對象,如下圖所示,甲、乙、丙三個不確定因素與X軸的交點分別為10%、-5%、-15%,則下列說法中正確的是( )。
A、由于-5%小于10%,甲比乙敏感
B、由于-15%小于-5%,乙比丙敏感
C、丙最敏感
D、乙最敏感
【正確答案】 D
【答案解析】 本題考查的是敏感性分析。斜率越大,該因素越敏感;或者說“越平行于縱軸”(和橫軸交點離原點越近),該因素越敏感。參見教材P193。
15、產品功能可從不同的角度進行分類,按功能的性質不同,產品的功能可分為( )。
A、必要功能和不必要功能
B、基本功能和輔助功能
C、使用功能和美學功能
D、過剩功能和不足功能
【正確答案】 C
【答案解析】 本題考查的是功能的系統分析。產品功能可從不同的角度進行分類,按功能的性質不同,產品的功能可分為使用功能和美學功能。參見教材P200。
16、價值工程功能整理的過程也就是( )的過程。
A、繪制功能系統圖
B、劃分功能類別
C、進行產品功能計量
D、剖析產品功能
【正確答案】 A
【答案解析】 本題考查的是功能的系統分析。功能整理的主要任務就是建立功能系統圖。因此,功能整理的過程也就是繪制功能系統圖的過程。參見教材P201。
17、根據價值工程對象選擇應考慮的各種因素,憑借分析人員的經驗集體研究確定選擇對象的方法是( )。
A、因素分析法
B、ABC分析法
C、強制確定法
D、百分比分析法
【正確答案】 A
【答案解析】 本題考查的是對象的選擇。因素分析法又稱經驗分析法,是指根據價值工程對象選擇應考慮的各種因素,憑借分析人員的經驗集體研究確定選擇對象的一種方法。參見教材P199。
二、多項選擇題

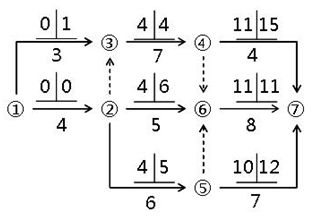

18、某工程雙代號網絡計劃如下圖所示,圖中已標出每項工作的最早開始時間和最遲開始時間,該計劃表明()。
A、工作2-4的總時差為零
B、工作2-5的自由時差為2
C、工作1-3的自由時差為零
D、工作6-7為關鍵工作
E、工作3-6的自由時差為3
【正確答案】 ABC
【答案解析】 本題考查的是時間參數的基本概念。工作6-7總時差為1,為非關鍵工作;工作3-6的自由時差為2。參見教材P127。
19、某工程雙代號網絡計劃如下圖所示,圖中已標出各項工作的最早開始時間和最遲開始時間。該計劃表明()。
A、工作1-3的總時差為1
B、工作2-5的自由時差為1
C、工作2-6的總時差為2
D、工作4-7的總時差為4
E、工作5-7為關鍵工作
【正確答案】 ACD
【答案解析】 本題考查的是時間參數的基本概念。工作2-5的自由時差為;10-4-6=0;工作5-7總時差為2,不是關鍵工作.參見教材P127。
20、風險后果通常按事故發生后果的嚴重程度劃分為( )。
A、災難性的
B、關鍵的
C、重要的
D、次重要的
E、可忽略的
【正確答案】 ABDE
【答案解析】 本題考查的是風險分析與評價。風險后果通常按事故發生后果的嚴重程度劃分為五級,即:災難性的、關鍵的、嚴重的、次重要的、可忽略的。參見教材P145。
做完大立教育準備的20道題,相信你一定對學過的知識理解更深一步。更多2017年造價工程師考試的學習資料,可點擊獲取>>
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
造價管理 | 直播/網課 1000元 |
直播/網課 3980元 |
課程導學 基礎夯實(案例前四題)精粹強化(案例第五大題)真題解析 模考解析 |
內部配套講義 全真??季?br />歷年真題集 大立智能題庫 |
立即報名 |
工程計價 | |||||
技術與計量 | 直播/網課 1200元 |
||||
案例分析 |
科目 | 單科費用 | 全科費用 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
造價管理 | 直播/網課 2000元 |
直播/網課 7800元 |
課程導學 基礎夯實(案例前四題)精粹強化(案例第五大題)真題解析 深度精講 沖刺串講 ??冀馕?/td> | 內部配套講義 全真??季?br />歷年真題集 點睛資料 大立智能題庫 |
立即報名 |
工程計價 | |||||
技術與計量 | 直播/網課 2200元 |
||||
案例分析 |
科目 | 退費價格 | 不退費價格 | 包含版塊 | 配套資料 | 報名入口 |
---|---|---|---|---|---|
土建案例(五天) | 12800元 | 8800元 | 金鉆套餐班網絡課程及服務 全天封閉面授 魔鬼深度點題 仿真解析攻克 案例專項訓練 重點干貨提煉 答題技巧提升 |
精編學案 一本通 考前密卷 章節精華題 大立智能題庫 |
立即報名 | 安裝案例(四天) | 12800元 | 8800元 |
